<1>、选择项目厂址时,除自然、运输、市场因素外,还应考虑劳动力、社会和政策、人文条件和集聚因素等。
<2>、在比选厂址方案时,除建设条件、投资和经营成本比较以外,还应比较运营费用、运输条件和运输费用、环境保护条件、场(厂)址的安全条件等。

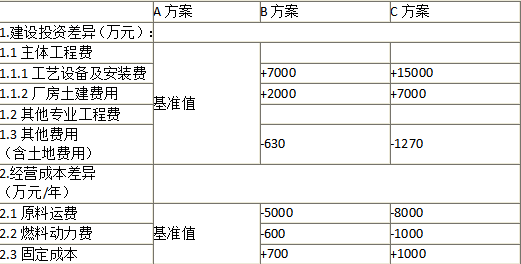

<3>、B方案其他专业工程费=7000×0.4+2000×0.08=2960万元
C方案其他专业工程费=15000×0.4+7000×0.08=6560万元
B方案的工程费用与基准值的差额=7000+2000+2960=11960万元
C方案的工程费用与基准值的差额=15000+7000+6560=28560万元
建设投资估算的其他简单估算方法包括单位生产能力估算法、生产能力指数法、比例估算法、系数估算法、估算指标法等。
<4>、B方案和C方案之间的经营成本差额=(-5000-600+700)-(-8000-1000+1000)=3100万元
<5>、B方案和C方案的建设投资差额=116800-100000=16800万元,建设期每年投入8400万元,两个方案的差额项目投资财务净现值
NPV=-8400/1.1-8400/1.12+3100(P/A,10%,8)/1.12=-910.59万元
增量NPV小于0,故选择投资额小的B方案。
