分析

7:南方某地区新建泵站工程,泵房为块基型墩墙结构,水泵为立式轴流泵,建设内容包括建筑工程和机电及金属结构设备制造安装工程等发包人与某承包人签订了工程施工合同,计划开工日期为2022年9月10日:发包人根据《中华人民共和国标准设备采购招标文件》(2017年版)编制了水泵制造采购招标文件,通过招投标,与设备制造商签订了水泵设备制造合同。某监理单位承担本工程施工和机电及金属结构设备制造监理任务,监理过程中发生如下事件:
事件1:泵站基坑土方开挖工程量为64000m2,计划采用2台1m3液压挖掘机施工,每台时定额开挖量为100m2,每日两班制作业。

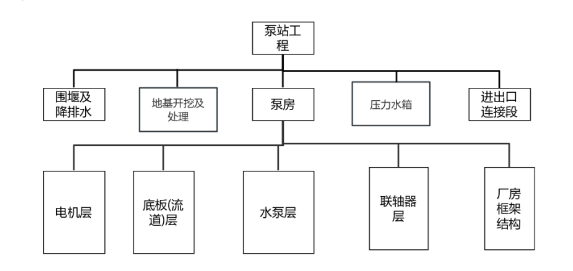

事件2:泵站工程部分工作分解结构如图所示,承包人制定了泵房施工逻辑关系分析表

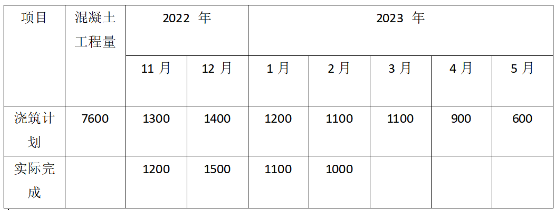

事件3:泵房混凝土工程施工过程中,监理机构审批了混凝土浇筑计划,并对进度情况进行了检查,混凝土浇筑计划及实际完成情况见表6-2

事件4:承包人向监理机构申报的施工组织设计中,水土保持与环境保护措施的部分内容如下:
(1)弃土和弃渣在发包人指定的同一场地上集中混合堆放;
(2)弃土和弃渣在弃土(渣)场堆放完成后,设置符合规范要求的拦挡措施;
(3)地基处理过程中产生的泥浆,先通过泥浆池沉淀后,再采取其他处置措施;
(4)环境保护措施与主体工程施工同步实施。
问题:
1.根据事件1,计算泵站基坑土方开挖所需的工作时间(单位:天)。
2.根据事件2,指出表6-1中A~F所代表的工作。
3.根据事件 3,计算截至2023 年 2 月底的工期进度偏差;根据前4个月的实际进度,计算分析泵房混凝土工程施工能否按期完工(计算结果保留两位小数)。
4.根据《生产建设项目水土保持技术标准》(GB50433),事件 4 中承包人的水土保持和环境保护措施中有哪两项不妥?说明理由。

正确答案
1.根据事件1,计算泵站基坑土方开挖所需的工作时间(单位:天)。
64000÷(2×8×100×2)=20天
2.根据事件2,指出表6-1中A~F所代表的工作。
A:底板(流道)层、
B:水泵层
C:联轴器
D:电机层
E:底板(流道)层
F:水泵层
3.根据事件 3,计算截至2023 年 2 月底的工期进度偏差;根据前4个月的实际进度,计算分析泵房混凝土工程施工能否按期完工(计算结果保留两位小数)。
工期进度偏差;(1200+1500+1100+1000)-(1300+1400+1200+1100)=-200
2800/(1200+1500+1100+1000)/4*30=2.33个月小于3个月
可以按期完工
4.根据《生产建设项目水土保持技术标准》(GB50433),事件 4 中承包人的水土保持和环境保护措施中有哪两项不妥?说明理由。
事件(1)和事件(2)不妥
事件(1)不同性状的弃土和弃渣应当分别堆放,不得集中混合堆放
事件(2)拦挡措施应当在弃土和弃渣堆放前完成,且经验收合格后,方可进行堆土堆渣。
查看解析

相关试题

刷题小程序
案例分析(水利工程)题库小程序
