分析

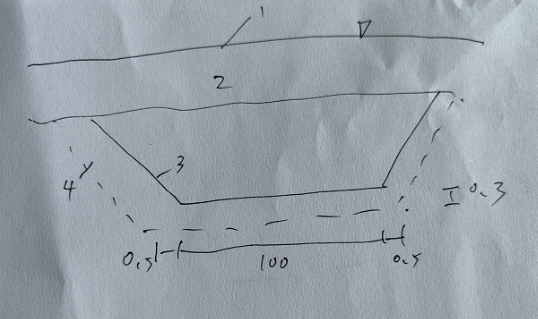

7:某段河道疏浚工程,施工单位采用自航绞吸式挖泥船进行疏浚施工,绞刀直径1.5m;河道疏浚完成后,经测量河道每侧最大超挖宽度0.5m,河底最大超挖深度0.3m,开挖断面如图所示。

1是水面线 2是河床断面线  3设计断面线  4完工断面线
图4 河道开挖断面示意图
监理过程中发生如下事件:
事件1:工程开工前,施工单位针对河道疏浚开挖编制了水上作业专项施工方案,内容包括工程概况、编制依据、设计计算及相关图纸等。施工过程中,施工单位对河道开挖断面进行了检验测量,共检测点数1100个,监理机构根据《疏浚与吹填工程技术规范》对河道开挖断面进行了平行检测。
事件2:在监理过程中,监理机构检查发现施工现场存在严重的生产安全事故隐患,于是根据《水利工程建设安全生产管理规定》,要求施工单位暂时停止施工,并及时向项目法人等有关单位(部门)进行了报告。
事件3:施工单位在施工作业区设置了正三角形边框、带斜杠的圆边框和圆形边框等安全警示标志,并且根据《水利水电工程土建施工安全技术规程》,在挖泥船作业时,除显示机动船在航号灯外,要求昼夜显示规定的号型、号灯。
事件4:河道疏浚开挖完成后,施工单位向监理机构报送的疏浚开挖工程量为330万m3,其中包括施工图设计断面工程量297万m3,超宽工程量3万m3,超深工程量30万m3。监理机构审核后确认按施工图设计断面工程量297万m3进行结算。
问题
1.根据背景资料,本工程超宽、超深开挖是否满足《疏浚与吹填工程技术规范》
2.根据事件1中的专项施工方案(SL17)的要求?说明理由。除工程概况、编制依据、设计计算及相关图纸外,还应包括哪些内容?监理机构至少应平行检测多少点?
3.事件2 中监理机构的做法是否正确?除及时向项目法人报告外,还应向哪些单位(部门)报告?
4.事件3中,施工单位设置的正三角形边框、带斜杠的圆边框和圆形边框分别代表什么安全警示标志?昼夜显示的号型、号灯分别是什么?
5.事件4中,监理机构审核确认的结算工程量是否正确?说明理由。


正确答案
1.根据背景资料,本工程超宽、超深开挖是否满足《疏浚与吹填工程技术规范》
满足要求,背景中疏浚采用的是直径1.5米铰刀的自航绞吸式挖泥船,依据规范,超深不得大于0.3米,超宽每侧不得大于0.5米。

2.根据,事件1中的专项施工方案(SL17)的要求?说明理由。除工程概况、编制依据、设计计算及相关图纸外,还应包括哪些内容?监理机构至少应平行检测多少点?
  还应该包括:
(1)施工计划:包括施工进度计划、材料与设备计划等。
(2)施工工艺技术:技术参数、工艺流程、施工方法、质量标准、检查验收等。
(3)施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
(4)劳动力计划:专职安全生产管理人员、特种作业人员等。

3.事件2 中监理机构的做法是否正确?除及时向项目法人报告外,还应向哪些单位(部门)报告?
监理机构的做法正确,还应向水行政主管部门、流域管理机构或者其委托的安全生产监督机构报告。

4.事件3中,施工单位设置的正三角形边框、带斜杠的圆边框和圆形边框分别代表什么安全警示标志?昼夜显示的号型、号灯分别是什么?
正三角形边框:警告标志,
带斜杠的圆边框:禁止标志,
圆形边框:指令标志
号型:悬挂圆球、菱形、圆球号型各一个
号灯:显示红、白、红光环照灯各一盏

5.事件4中,监理机构审核确认的结算工程量是否正确?说明理由。
监理机构审核确认的结算工程量不正确。
依据《疏浚工程土石方计量标准》疏浚工程设计时计算的工程量,应包括设计断面工程量,计算超宽和计算超深工程量。故结算工程量还应考虑一部分计算超宽和计算超深工程量,仅按施工图设计断面量结算与计量标准相悖。
