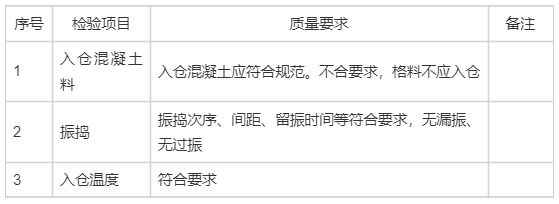

1.根据表中混凝土浇筑质量控制的主控项目及质量要求还有哪些?
还包括:
(1)平仓分层,质量要求;厚度不大于振捣棒有效长度的 90%,铺设均匀,分层清楚,无骨料集中现象。
(2)铺筑间歇时间,质量要求;符合要求,无初凝现象。
(3)混凝土养护,质量要求;表面保持湿润;连续养护时间基本满足设计要求
2.除事件2 中所列检查内容外,监理工程师对堤防填筑作业还需要检查哪些内容?
压实机具,压实机械行进速度,碾压方式,碾压变数
3.除事件 3 中所列内容外,土地整治重点控制的部位还应包括哪些?
还包括土地平整区域,灌溉与排水设施,田间道路,农田防护,土壤改良区,临时设施和施工安全区域
4.事件4中哪两项工作属于生物保护及其他生态保护的监理工作内容 (可用序号表示)?除事件4中所列内容外,生物保护及其他生态保护监理工作还应包括哪些?
(1)和(4)属于
还包括:
a)检查施工项目防止水土流失、植被破坏的防护设施;
b)检查承包人对员工开展的生物保护及其他生态保护知识培训效果;
c)检查承包人防止水土流失、植被破坏的防护设施的规范运行,防止废水、废浆、施工固体废弃物对土地、植被的污染;
d)检查承包人在湿地、林区、草原、自然保护区、饮用水源保护区、生态用地红线控制区等附近的施工区域和临时生活区域的警戒线、警示标示的设置情况;
e)对涉及珍稀濒危陆生动物和有保护价值的陆生动物的栖息地、珍稀濒危水生生物和有保护价值水生生物的栖息地、洄游通道的施工区,要求承包人根据不同的季节合理安排施工次序、作业时间,完善生态流量泄放、栖息地保护,预留洄游通道、迁徙通道、过鱼设施、人工增殖放流、人工鱼巢、低温水及气体过饱和减缓措施等保护措施;
f)检查承包人对工程施工区及施工区周边的珍稀濒危植物、古树名木的工程防护措施;检查承包人根据生态适宜性要求迁至施工区外移栽的迁地移栽措施;检查承包人对其他有保护价值的植物的引种繁殖栽培、种子库保存等保护措施;
5.计算事件5表中的A、B、C数值
A:116,B;98.8,C:85.2%
评定得分=总测点合格率×标准分。故本题中的第1项得分为:12×85%=10.2
A等于第1-第18项标准分之和:12+104=116
B等于第1-第18项实际得分之和:10.2+88.6=98.8
C等于实际得分之和除以标准分之和:98.8÷116×100%=85.2%
