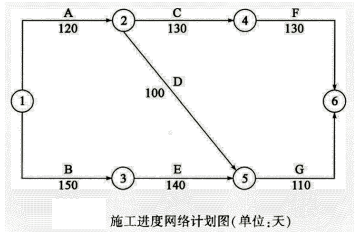

【问题 1】该工程网络计划图中的关键线路是①→③→⑤→⑥:计划工期为 400 天,按此计划该工程可以按合同工期要求完工。
【问题 2】事件 1:施工单位不能获得工期和费用补偿。因为下雨是施工单位能预见的,属于施工单位应承担的风险责任。
事件 2:施工单位不能获得工期和费用补偿。因为基坑边坡支撑失稳坍塌,属于施工单位施工方案有误,应由施工单位承担该风险责任。
事件 3:不能获得工期补偿。虽然建设单位应承担不可抗力的工期风险,但工作 C 延误的时间没有超过总时差,对工期没有影响,因此不能获得工期补偿。
能获得费用补偿,因为合同双方应分别承担不可抗力造成各自的费用损失。
事件 4:能获得工期和费用补偿,因为建设单位提出工程变更,建设单位应承担相应的风险责任。
【问题 3】施工单位可获得的工期补偿为 30 天。
因为工作 E 可延长 30 天,因此新的计划工期为 430 天。
430-400=30(天)。
【问题 4】施工单位不能得到租金补偿。
因为工作 A 和 B 持续时间的延长都是施工单位的责任或应承担的风险造成的,因此施工单位不能得到费用补偿。
