1.(1)关键线路有两条,分别为B→D→I→K→L→N→Q和B→D→G→J→L→N→Q。
(2)E的总时差为1个月,自由时差为1个月。M的总时差为4个月,自由时差为2个月。
2.施工中发现文物和地下障碍物时,建设单位应承担自此发生的费用,顺延延误的工期。
但是自于A工作有I个月的总时差,所以A停工0.5个月不影响总工期,所以工程延期为0个月,可以索赔施工单位机械闲置损失12万元。
3.由于工程设备是由建设单位采购,建设单位应承担由此发生的费用损失,顺延延误的工期。J工作是关键工作,所以应批准工程延期2个月,费用补偿6万元。

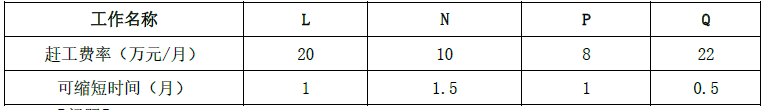

4.(1)L、N、Q为关键工作,由于N工作的赶工费率最低,故第1次调整应缩短关键工作N的持续时间1.5个月,增加赶工费1.5x10=15万元,压缩总工期1.5个月。
(2)调整后L、N、Q仍然为关键工作,在可压缩的关键工作中,由于L工作的赶工费率最低,故第2次调整应缩短关键工作L的持续时间0.5个月,增加赶工费0.5x20=10万元,压缩总工期0.5个月。
(3)经过以上两次调整,已达到缩短总工期2个月的目的,增加赶工费为:15+10=25万元。
