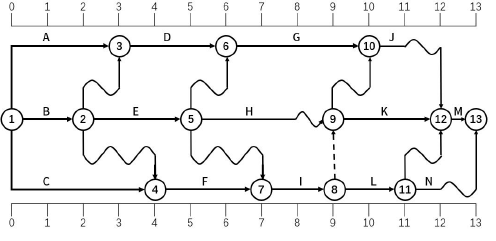

1.(1)关键线路为C-F-I-K-M,
A的自由时差为0,总时差1个月。
F是关键工作,自由时差为0,总时差为0个月。
2.(1)应批准20万元的费用,理由:图纸有误,造成的损失应由建设单位承担。
(2)不批准工期的延误,理由:A工作有1个月总时差,未影响到总工期。
3.(1)不批准工程延期。
(2)理由:E工作延迟完全是施工单位的自己的原因,故不予考虑其影响。
L工作有1个月的总时差,故不会影响到总工期。
4.(1)施工单位组织工程竣工预验收不妥。工程竣工预验收应由项目监理机构组织。
(2)项目监理机构组织工程竣工验收不妥。工程竣工验收应由建设单位(或验收委员会)组织。
(3)项目监理机构在工程竣工验收后向建设单位提交工程质量评估报告不妥。项目监理机构应在工程竣工验收前向建设单位提交工程质量评估报告。
