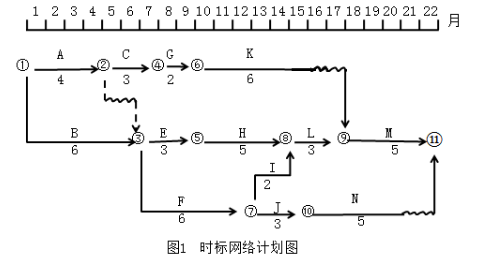

【第1问】
针对上述问题依次解答如下:
1-1.工作B、E、H、L、M和F、I应作为重点控制对象。因为它们是关键工作(总时差为零)
1-2.位于两条关键路线1→3→5→8→9→11和1→3→7→8→9→11上。
【第2问】

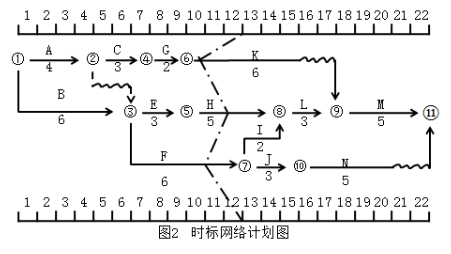

2-1.在时标网络上绘出第12月底实际进度前锋线,如图2所示。

2-2.从图上看出:
(1)工作K拖后2.5个月,其总时差为2个月,故将影响工期0.5个月。
(2)工作H拖后1个月,其总时差为零,故将使工期延后1个月。
(3)工作F拖后2个月,其总时差为零,故将使工期延后2个月。
综上所述,由于工作K、H和F的拖后,工期将延长2个月。
【第3问】
3-1.监理工程师应批准工程延期0.5个月。
3-2.因为工作H、F的拖后均属施工单位自身的原因造成的,只有工作K的拖后可以考虑给予工程延期。
由于工作K原有总时差为2个月,2.5-2=0.5,故监理工程师应批准工程延期0.5个月。
