分析

案例题 某工程项目发承包双方签订了施工合同,工期6个月。合同中有关工程内容及其价款约定如下:

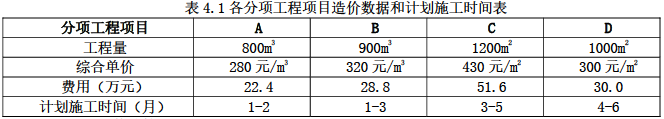

1.分项工程(含单价措施,下同)项目4项,总费用132.8万元,各分项工程项目造价数据和计
划施工时间见表4.1。
2.安全文明施工费为分项工程项目费用的6.5%(该费用在施工期间不予调整,竣工结算时根据计取基数变化一次性调整),其余总价措施项目费用25.2万元(该费用不予调整)。
3.其他项目暂列金额20万元。管理费和利润为人、材、机费用之和的16%,规费为人、材、机费用和管理费、利润之和的7%。
4.上述工程费用均不含税,增值税税率为9%。

有关工程价款结算与支付约定如下:
1.开工前1周内,发包人按签约合同价(扣除安全文明施工费和暂列金额)的20%支付给承包人作为工程预付款(在施工期间第2~5月的每个月工程款中等额扣回),并同时将安全文明施工费工程款的70%支付给承包人。
2.分项工程项目工程款按施工期间实际完成工程量逐月支付。
3.除开工前支付的安全文明施工费工程款外,其余总价措施项目工程款按签约合同价,在施工期间第1~5月分5次等额支付。
4.其他项目工程款在发生当月支付。
5.在开工前和施工期间,发包人按每次承包人应得工程款的80%支付。
6.发包人在竣工验收通过,并收到两包人提交的工程质量保函(额度为工程结算总造价的3%)后,一次性结清竣工结算款。
该工程如期开工,施工期间发生了经发承包双方确认的下列事项:
1.经发包人同意,设计单位核准,承包人在该工程中应用了一种新型绿建技术,导致C分项工程项目工程量减少300m2.D分项工程项目工程量增加200m2,发包人考虑该技术带来的工程品质与运营效 益的提高,同意将C分项工程项目的综合单价提高50%,D分项工程项目的综合单价不变。
2.B分项工程项目实际施工时间为第2~5月:其他分项工程项目实际施工时间均与计划施工时间相符;各分项工程项目在计划和实际施工时间内各月工程量均等。
3.施工期间第5月,发生现场签证和施工索赔工程费用6.6万元。
【问题】
1.该工程项目安全文明施工费为多少万元?签约合同价为多少万元?开工前发包人应支付给承包人的工程预付款和安全文明施工费工程款分别为多少万元?
2.施工期间第2月,承包人完成分项工程项目工程进度款为多少万元?发包人应支付给承包人的工程进度款为多少万元?
3.应用新型绿建技术后,C、D分项工程项目费用应分别调整为多少万元?
4.从开工到施工至第3月末,分项工程项目的拟完工程计划投资、已完工程计划投资、已完工程实际投资分别为多少万元(不考虑安全文明施工费的影响)?投资偏差、进度偏差分别为多少万元?
5.该工程项目安全文明施工费增减额为多少万元?合同价增减额为多少万元?如果开工前和施工期间发包人均按约定支付了各项工程款,则竣工结算时,发包人应向承包人一次性结清工程结算款为多少万元?
(注:计算过程和结果均保留三位小数)

正确答案
问题 1.
安全文明施工费=分部分项 132.8×6.5%=8.632 万元
签约合同价=(分部分项 132.8+安文费 8.632+其他措施 25.2+暂列 20)×规(1+7%)×税(1+9%)=217.669 万元
材料预付款=[217.669-(安文费 8.632+暂列 20)×(1+7%)×(1+9%)]×20%=36.855万元
开工前支付的安全文明施工费工程款=安文费 8.632×(1+7%)×(1+9%)×合同约定比例 70%×支付比例 80%=5.638 万元
问题 2.
第 2 月承包人完成的分项工程进度款=(A 分项 22.4/2+B 分项 28.8/4)×(1+7%)×(1+9%)=21.460 万元
发包方应支付工程进度款=[2 月分项工程费 21.46+(剩余安文费 8.632×30%+总价措施费 25.2)
×(1+7%)×(1+9%)/5(分 5 个月支付)]×80%-36.855/4(1 分)=13.140 万元
问题 3.
C分项工程项目费用=(1200-减少的工程量300)×430×单价调整系数1.5/1000(0 0.5分)=58.050万元
D 分项工程项目费用=(1000+增加的工程量 200)×300/10000=36.000 万元
问题 4.
拟完工程计划投资=(计划 A 分项 22.4+计划 B 分项 28.8+计划 C 分项 51.6/3(三个月平均))×(1+7%)×(1+9%)(1 分)=79.775 万元
已完工程计划投资=[实际 A 分项 22.4+实际 B 分项 28.8/2+C 分项计划价 430×(1200-300)/3(C分项实际工程量)/10000]×(1+7%)×(1+9%)(1 分)=57.965 万元
已完工程实际投资=[实际A分项22.4+实际B分项28.8/2+C分项实际价(430×1.5)×(1200-300)
/3(C 分项实际工程量)/10000]×(1+7%)×(1+9%)(1 分)=65.488 万元
投资偏差=57.965-65.488=-7.523 万元,
投资增加 7.523 万元
进度偏差=57.965-79.775=-21.810 万元,
进度拖后 21.810 万元
问题 5:
安全文明施工费增减额=(C 分项变更后 58.05+D 分项变更后 36)-CD 分项变更前(51.6+30)×6.5%=0.809 万元
合同价增减额=[CD 分项增加工程费(58.05+36-51.6-30)+安文费增加 0.809+索赔 6.6-暂列金额20]×(1+7%)×(1+9%)=-0.164 万元
工程实际总造价=第一问计算的签约合同价 217.669-实际增减额 0.164=217.505 万元
工程结算款=实际合同价 217.505-此前累计支付(217.505-0.809×(1+7%)×(1+9%)(增加安文费最后结算))×80%=44.256 万元
查看解析

相关试题

刷题小程序
案例分析(土木建筑)题库小程序
