问题1:(4分)
总承包单位A单独作为招标人组织招标应满足条件“除合同另有约定外,承包人不参加该专业工程的投标”;(1分)
拟定的招标文件(0.5分)、评标方法(0.5分)、评标结果(0.5分)需要建设单位批准(0.5分);
所产生的招标费用由总承包单位A承担;(1分)
问题2:(5分)
A1的分部分项工程费:
(新增砼材料费16-减少人工费7-减少25个机械台班25×1200/10000-减少钢材材料费13)×管理费(1+12%)×利润(1+5%)+增加土方开挖分项工程费22万(1.5分)
=13.768+22=35.468万元。(0.5分)
A1的规费=(增加降水费15×含人工比例35%-减少人工费7+新增土方开挖人工费9)×18%(1分)
=1.305万元(注意:以人工费为基数)(0.5分)
A1的工程造价=(35.468+1.305+新增加降水措施费15)×(1+9%)(1分)=56.433万元。(0.5分)
问题3:(3分)
分包单位B应向总承包单位要求索赔工期和费用。(1分)
可提出索赔工期为5天(1分),索赔费用为1.090(1分)。
(分析:原计划80开工,由于C2影响晚开工5天,原计划中B2工作总时差是20天,但是站在B分包单位合同的角度上,B1、B2是连续施工的,B1、B2工期共计60天,C2影响B2的开工,所以可以索赔5天工期。自有机械也闲置了5天,5×2000×(1+9%)/10000=1.090万元)
问题4:(4分)
分包单位C向业主提出索赔不妥。(1分)
正确做法:分包单位C应在知道或应当知道索赔事件发生后28天内(1分),向总承包单位A递交索赔意向通知书(1分),并说明发生索赔事件的事由(1分)。
问题5:(4分)

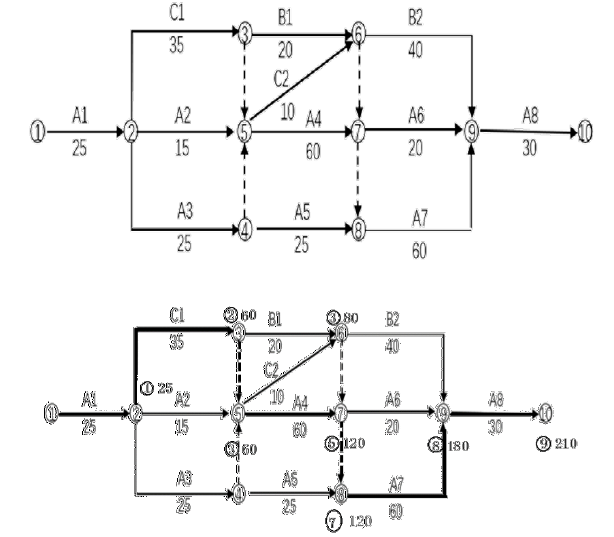

1.应组织异步距异节奏节奏流水。(1分)
按表给定数据组织:A4、A7、A8流水施工的工期20+40+30=90天;(1分)
【分析:20 40 60
20 40 60 k=20
10 20 30 k=40
T=20+40+30=90天

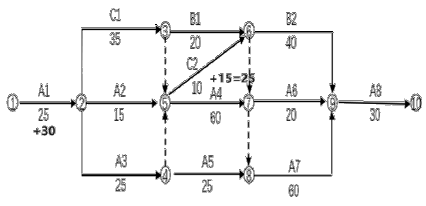

2.实际工期=200天(1分)
总承包单位A可获得工期奖励为:(210+30-200)×2=80.000万元(1分)
