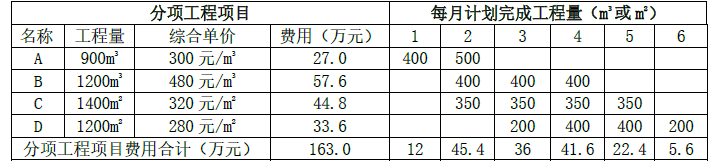

问题1:(4分)
(1)总价措施项目费:分部分项工程费163×15%=24.450万元(0.5分)
(2)安全文明施工费=总措24.45×6%=1.467万元(0.5分)
(3)签约合同价=(分部分项163+总措24.45+暂列18+ 配合费20×5%)×规(1+7%)×税(1+9%)(0.5分)=240.783万元(0.5分)
(4)工程材料预付款:(合同价240.783-暂列18规(1+7%)×税(1+9%))×20%=(0.5分)43.958万元(0.5分)
(5)开工前应支付安全文明施工费工程款=安文费1.476×规(1+7%)×税(1+9%)×合同约定70%×支付系数90%(0.5分)=1.085万元(0.5分)
问题2:(5分)
(1)拟完工程计划投资=(A分项27+B分项57.6×1/3+C分项44.8×1/4)×(1+7%)×(1+9%)(0.5分)=66.946万元(0.5分)
(2)已完工程计划投资=(A分项27+(B分项计划量400+B分项实际增量100)×480/10000
+C分项量350×计划价320/10000)×规(1+7%)×税(1+9%)(0.5分)=72.544万元。(0.5分)
(3)已完工程实际投资=(A分项27+(B分项计划量400+B分项实际增量100)×480/10000
+C分项量350×实际价330/10000)×(1+7%)×(1+9%)(0.5分)=72.952万元。(0.5分)
(4)投资偏差=72.544-72.952(0.5分)= - 0.408万元,投资超支0.408万元(0.5分)
(5)进度偏差=72.544-66.946(0.5分)= 5.598万元,进度提前5.598万元(0.5分)
问题3:(2分)
承包人完成分项工程费=(B分项500×480+C分项350×330+D分项200×280)/10000(0.5分)=41.15万元。(0.5分)
应支付工程款=[41.15(分项工程)+(24.45-1.467)/5(其余总价措施费)+1.467×30%(剩余的安全文明)+20×1.05/2(新增分包工程)]× (1+7%)×(1+9%)×90%-43.958/4(预付款扣回)(0.5分)=48.044万元(0.5分)
问题4:(4分)
(1)B按调整后综合单价计算费用工程量 1500-1200×(1+15%)(0.5分)=120m3(0.5分)
(2)调整后综合单价:
原人材机价:480/(1+12%)(0.5分)=428.57元/m3(原综合单价扣除管理费利润)(0.5分)
428.57×12%×(1-50%)(0.5分)=25.71元/m3(管理费利润减半)(0.5分)
428.57+25.71(0.5分)=454.28元/m3(新综合单价)(0.5分)
问题5:(5 分)
(1)分项工程费用增加额
①B分项工程费增加额:[(300-120)×480+120×454.28]/10000(0.5分)=14.091万元(0.5分)
②C分项工程费增加额:1400×(330-320)/10000(0.5分)=1.4万元(0.5分)
B、C分项工程费增加额=14.091+1.4=15.491万元(0.5分)
(2)B、C总价措施费用增加额=15.491×15% =2.324万元(0.5分)
实际总价=240.783(原合同价)+(20×1.05(新增分包工程)+ 15.491(BC增加)+2.324(BC总价措施费增加)-18(暂列金额))×(1+7%)×(1+9%)(0.5分)=265.060万元 (0.5分)
结算尾款=265.060×(1-90%)(0.5分)=26.506万元(0.5分)
