案例题 某商住工程,建筑面积28600m2,基坑坑底标高-8.6m,地下水位标高-6m。桩基加筏板基础,现浇钢筋混凝土框架结构。工程由某总承包单位施工,基坑支护经建设单位同意由专业分包单位承担。
事件1:基坑支护施工前,专业分包单位编制了基坑支护专项施工方案,分包单位技术负责人审批签字后,报总承包单位备案并直接上报监理单位审查,总监理工程师审核通过。随后分包单位组织了3名符合相关专业要求的专家及总包和单位技术负责人,建设单位代表共6人作为专家委员会成员对方案进行论证。

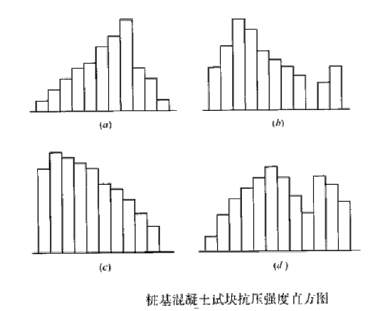

事件2:项目监理机构进行桩基混凝土试块抗压强度数据统计分析,出现了如图1所示的四种非正常分布的直方图。

事件3:为有效控制建设工程质量、进度、投资目标。项目监理机构拟采取下列措施开展工作:
(1)明确施工单位及材料设备供应单位的权利和义务。
(2)拟定合理的承发包模式和合同计价方式。
(3)建立健全实施动态控制的监理工作制度。
(4)审查施工组织设计。
(5)对工程变更进行技术经济分析。
(6)编制资金使用计划。
(7)采用工程网络计划技术实施动态控制。
(8)明确各级监理人员职责分工。
(9)优化建设工程目标控制工作流程。
(10)加强各单位(部门)之间的沟通协作。
【问题】
1.本项目基坑支护专项施工方案编制到专家论证的过程有何不妥?说明正确做法。
2.分别指出事件2中四种直方图的类型,并说明其形成的主要原因。
3.逐项指出事件4中各项措施分别属于组织措施、技术措施、经济措施和合同措施中的哪一项。

正确答案
问题1.(8分)
(1)专业分包单位仅编制了基坑支护专项施工方案。(0.5分)不妥。
正确做法:还需编制基坑支护与降水(0.5分)、土方开挖(0.5分)专项施工方案。
【开挖深度超过3m(含3m)的基坑的土方开挖、支护、降水工程均需要编制安全专项施工方案。】
(2)分包单位技术负责人审批签字后报总承包单位备案并直接上报监理单位审查。(0.5分)不妥。
正确做法:专项施工方案还应有编制人签字,(0.5分)加盖单位公章后报给总包单位(0.5分),由总承包单位技术负责人(0.5分)审核签字并加盖总包单位公章(0.5分)后报送给监理机构。
(3)分包单位组织召开专家论证会。(0.5分)
正确做法:由施工总承包单位组织召开专家论证会(1分)。
(4)组织了3名专家及总包和单位技术负责人,建设单位代表共6人作为专家委员会成员 ,不妥(0.5分)
正确做法:专家委员会专家应当从地方人民政府住房城乡建设主管部门建立的专家库中选取(0.5分),符合专业要求且人数不得少于5名。(0.5分)
(具体程序:分包单位应当根据论证报告修改完善专项方案,应按照原程序继续由分包单位技术负责人、总包单位技术负责人审核签字并加盖单位公章后报送给监理机构审查。由总包单位组织专家论证,专家论证通过后由总监理工程师审查签字、加盖执业印章后方可实施。)
问题2.(7分)
四种直方图的类型及其形成原因如下:
(1)(a)属于缓坡型(0.5分)。形成原因:操作中对上限控制太严(0.5分)。
(2)(b)属于孤岛型(0.5分)。形成原因:原材料发生变化(0.5分),或临时由他人顶班作业(0.5分)。
(3)(C)属于绝壁型(0.5分)。形成原因:由于数据收集不正常(0.5分),可能有意识地去掉下限以下的数据(0.5分),或是在检测过程中存在某种人为因素造成的(0.5分)。
(4)(d)属于双峰型(0.5分)。形成原因:用两种不同方法(0.5分)或两台设备(0.5分)或两组工人(0.5分)进行生产的数据混在一起(0.5分)。
问题3.(5分)
属于组织措施的是:(3)建立健全实施动态控制的监理工作制度;(0.5分)(8)明确各级监理人员职责分工;(0.5分)(9)优化建设工程目标控制工作流程;(0.5分)(10)加强各单位(部门)之间的沟通协作。(0.5分)
属于技术措施的是:(4)审查施工组织设计;(0.5分)(7)采用工程网络计划技术实施动态控制;(0.5分)
属于经济措施的是:(5)对工程变更进行技术经济分析;(0.5分)(6)编制资金使用计划。(0.5分)
属于合同措施的是:(1)明确施工单位及材料设备供应单位的权利和义务;(0.5分)(2)拟定合理的承发包模式和合同计价方式; (0.5分)
(以上答案,直接写编号,不写具体内容也可以)
