1.(1)要求施工单位将月工程款支付申请直接报建设单位审核后拨付工程 款,不妥;
正确做法:施工单位应将月工程款支付申请报送项目监理机构审核,并经 总监理工程师签字后报建设单位才能拨付。
(2)要求专业监理工程师进行见证取样,不妥; 正确做法:监理员进行见证取样。
(3)要求监理员参与工程变更的审查,不妥; 正确做法:专业监理工程师参与工程变更的审查和处理。
2.①组织召开监理例会,可委托总监理工程师代表完成。
②组织审查施工组织设计,不可委托总监理工程师代表完成。
③组织审核分包单位资格,可委托总监理工程师代表完成。
④组织审查工程变更,可委托总监理工程师代表完成。
⑤签发工程款支付证书,不可委托总监理工程师代表完成。
3.(1)监理规划的修改及报批程序如下:
①由总监理工程师组织专业监理工程师修改;
②经监理单位技术负责人审批后报建设单位。
(2)监理规划还应补充的内容:监理工作的范围、内容、目标;监理工作 依据;监理工作制度;工程造价控制;工程进度控制;安全生产管理的监 理工作;组织协调。

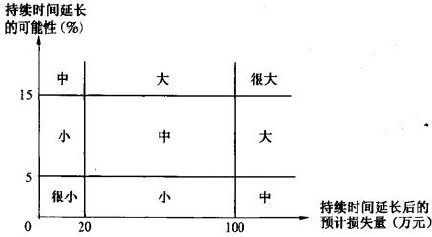

4.(1)风险等级为“大”的分部工程有:B、G;
(2)“很大”的分部工程有:D、H。
