事件3:在实施监理工作之前,监理单位与建设单位就"进度控制程序"的实施原则进行了充分沟通并达成一致意见。确定监理单位采用的进度控制工作程序从监理单位审查承建单位的工程进度计划开始,然后对计划进行跟踪检查、分析(与计划目标的偏离程度),并根据执行情况采取相应的措施。
【问题1】(5分)
在事件1中,你认为监理单位在监理规划编制方面是否有不妥之处?为什么?
【问题2】(5分)

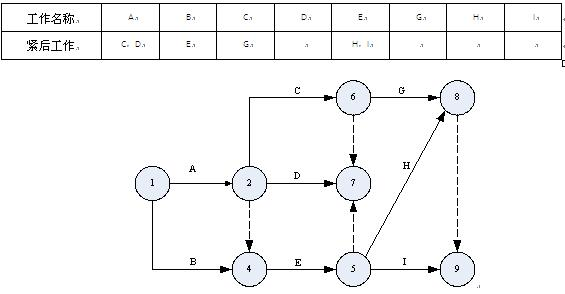

如果你是本项目的监理工程师,请指出事件2中的绘图错误(在以下选项中选择;错选则本题不得分;少选得部分分)。
A. 节点编号有误 B. 有循环回路 C. 有多个起始节点
D. 有多个终止节点 E. 不符合给定逻辑关系
【问题3】(5分)

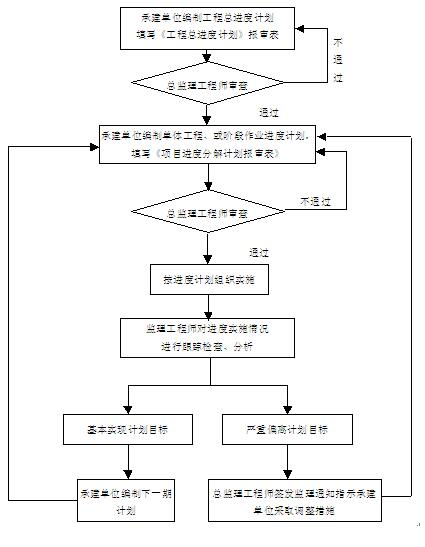

根据事件3中确定的"进度控制程序"的实施原则,把下列进度控制的工作按照正确的顺序通过下面给出的框图联系起来(将工作序号恰当地填写到框图中),形成进度控制工作程序图。
① 基本实现计划目标。
② 按进度计划组织实施。
③ 承建单位编制工程总进度计划,填写《工程总进度计划》报审表。
④ 承建单位编制单体工程或阶段作业进度计划,填写《项目进度分解计划报审表》。
⑤ 总监理工程师审查。
⑥ 总监理工程师签发监理通知,指示承建单位采取调整措施。
⑦ 严重偏离计划目标。
⑧ 监理工程师对进度实施情况进行跟踪检查、分析。
⑨ 承建单位编制下一期计划。
正确答案
【问题1】(5分)
监理规划应该由总监理工程师组织编写、签发。
"工程专业的特点"、"监理控制的要点目标"这两项内容不应包括在监理规划的内容里,应该在监理细则中描述。
监理规划中应该有"监理项目部的组织结构与人员"方面的内容。
【问题2】(5分,每选对一个得1分,全部选择出来得5分,但多选、错选均不得分)
针对如下选项,如何选择?
A. 结点编号有误 B. 有循环回路 C. 有多个起始结点
D. 有多个终止结点 E. 不符合给定逻辑关系
答案: D E
【问题3】(5分)
