【问题1】(1)项目经理没有带领团队制定配置管理计划;
(2)项目经理没有单独为A项目做配置识别;
(3)没有安排独立的配置管理员;
(4)没有定期生成配置状态报告;
(5)没有进行配置审计;
(6)软件封版后,再做发布验证不妥,应该做完发布验证后再封版;
(7)项目经理监控不力,在收到测试人员反馈后才发现问题;
(8)无论情况多紧急,都要走完变更流程后才能安排人员解决问题;
(9)项目版本管理不妥,没有草稿,修改,正式版本的区分;
(10)版本号变成10.6.0后还用版本号10.5.0的来修改问题2不妥,这样会造成问题1仍然存在;
(11)新版本由项目经理发布给项目组不妥,应该由CMO发布;
(12)配置管理的分库有问题,应该把配置细分为开发库,受控库,产品库。

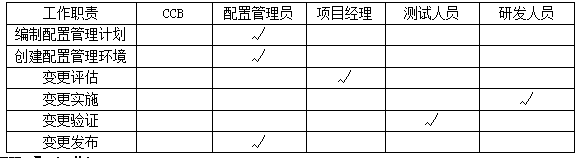

【问题2】

【问题3】(1)√(2)×(3)×(4)×
