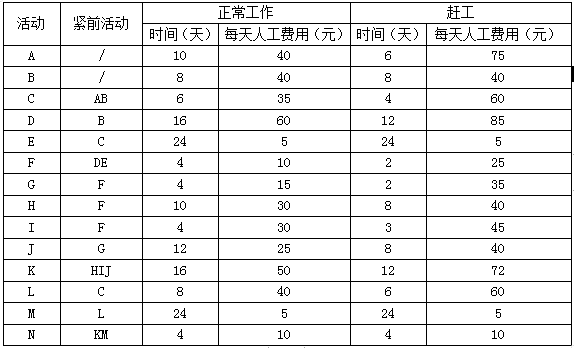

案例题 某工程项目部分信息如下表所示。

【问题1】结合案例:
(1)请写出项目关键路径,并计算项目工期。
(2)如果活动L工期拖延10天,对整个工期是否有影响,请说明原因。(5分)
【问题2】假设项目总成本为100万,按进度计划平均分摊到项目活动中,工程执行到第40天结束,项目经理发现已经完成了3/5的工作量,花费的成本为65万元。请计算项目的成本绩效和进度绩效,并说明项目此时的绩效情况。
【问题3】若要求该项工程在70天内完工,为保证工程能在70天内完成,且人工费用最低,请按照案例表格提供的时间和费用信息,写出哪些活动需要赶工,并计算赶工后增加的总人工费用。

正确答案
【问题1】(1)关键路经为:ACEFGJKN,工期:80。
(2)L的总时差为:52-24=28。
28天≥10天,所以对整个工期没有影响。
【问题2】总天数=10+8+6+16+24+4+4+10+4+12+16+8+24+4=150天
每天费用:100/150=2/3
PV=(10+8+6+16+24+8+16)×2/3=58.7
EV=100*(3/5)=60
AC=65
SV=EV-PV=60-58.7=1.3
CV=EV-AC=60-65=-5
因为SV>0,CV<0,所以进度提前,成本超支。
【问题3】A压2天,C压2天,F压2天,G压2天,J压2天
未压缩的费用
A:40*10=400元
B:40*8=320元
C:35*6=210元
D:60*16=960元
E:5*24=120元
F:10*4=40元
G:15*4=60元
H:30*10=300元
I:30*4=120元
J:25*12=300元
K:50*16=800元
L:40*8=320元
M:5*24=120元
N:10*4=40元
总人工费用:400+320+210+960+120+40+60+300+120+300+800+320+120+40=4110
压缩后的费用
A:8*75=600元
B:40*8=320元
C:60*4=240元
D:60*16=960元
E:5*24=120元
F:25*2=50元
G:35*2=70元
H:30*10=300元
I:30*4=120元
J:10*40=400元
K:50*16=800元
L:40*8=320元
M:5*24=120元
N:10*4=40元
总人工费用:425+320+240+960+120+50+70+300+120+400+800+320+120+40=4285元
4285-4110=175
