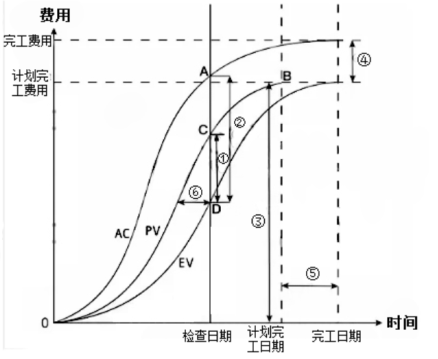

【问题1】 (6分)
目前项目拖延工期:⑥
项目整体拖延工期:⑤
进度绩效:①
成本绩效:②.
项目成本超支:④
计划完工成本:③----- 每题1分
【问题2】 (6分)
根据题目得:AC=600,PV=500, EV=450,-----3分
则 CV=EV- AC=450600=-150,SV=EV PV=450500=-50,-----2分
由于CV<0,SV<0,则
该项目进度滞后,成本超支。----1分
新版章节练习,考前压卷,完整优质题库+考生笔记分享,实时更新,三式教育公众号软件,下载链接 www.weimei168.com
【问题3】 (4分)
(1)赶工;
(2)快速跟进;
(3)使用高素质的资源或经验更丰富的人员;
(4)减小活动范围或降低活动要求;
(5)改进方法或技术,以提高生产效率;
(6)加强质量管理及时发现问题减少返工,从而缩短工期。-----答对4条得满分。
【问题4】 (4分)
由图可得出BAC=570,AC=600, EV=450,
从题意可知,典型偏差,则EAC=AC+ETC=AC+ (BAC-EV)/CPI=600+ (570-450) / (450/600) =760
公式正确1分,CPI正确得1分,结果正确2分
