分析

7:

某工程建设单位与施工单位根据《建设工程施工合同(示范文本)》签订了施工合同,合同约定:签约合同价为 2266.02万元,暂列金额68.02万元(含税),预付款为签约合同价扣除暂列金额的15%,自第2个月起分6个月等额扣回。工程进度款按月结算,项目监理机构按施工单位每月应得进度款的 95%签认。实际工程量偏差超过清单工程量 15%时,超出15%部分的综合单价按照0.92调整。管理费20%(以材料费为基数),利润 6%(以材料和管理费为基数),规费4%(以人工费、材料费、机械费、管理费和利润为基数),税金9%(以人工费、材料费、机械费、管理费、利润和规费)为基数。

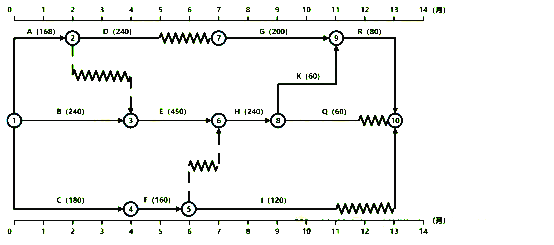

经项目监理机构审核确认的施工总进度计划如图 2025-6-1所示,各项工作均按最早开始时间安排且匀速施工,图中数字表示该工作对应的价款,单位为万元。

施工过程发生如下事件:

事件一:F工作1800m³,因建设单位导致的设计变更,致使 F工作材料费增加100 元/ m³。

事件二:施工单位统计8-11 月份 G、H 工作实际完成量如下表所示,G的综合单价 150元/m³,H综合单价225 元/m³,增加工程量不考虑措施费的变化。


问题:

1.计算本工程预付款金额为多少?第3月未应扣回多少预付款?3月份应支付实际进度价款?

2.按照最早开始和最迟开始,5月份和6月份计划投资额多少?

3.事件一中,F工作综合单价应增加多少?5月份F工作增加的价款是多少?5月份应

支付进度款为多少?

4.截止到9月末,G、H工作综合单价是否调整?计算第9月末应支付的进度款增加额为多少?

正确答案

1-1.预付款金额为:(2266.02-68.02)×15%=329.70万元

1-2.3月份应扣回预付款为:329.7/6=54.95万元

1-3.3月份进度款:(240/3+240/4+180/4)×95%-54.95=120.80 万元

2-1.最早开始:

①5月计划投资额:(D/3+E/3+F/2=240/3+450/3+160/2)×(1+4%)×(1+9%)=351.42万元

②6月计划投资额:(E/3+F/2=450/3+160/2)×(1+4%)×(1+9%)=360.73万元

2-2.最迟开始:

①5月计划投资额:(D/3+E/3=240/3+450/3)×(1+4%)×(1+9%)260.73万元

②6月计划投资额:(D/3+E/3+F/2=240/3+450/3+160/2)×(1+4%)×(1+9%)=351.42万元

3-1.F工作综合单价增加额:100×(1+20%)×(1+6%)=127.20 元/m³

3-2.F 工作增加价款:1800/2×127.20×(1+4%)×(1+9%)/10000=12.98 万元

(3)5月实际支付进度款:(310+12.98)×0.95-54.95=251.88万元

4-1.

9 月份G工作累计完成:3100+3100=6200m³<10000×1.15,综合单价无需调整;

或(6200-10000)/10000=-38%<15%,综合单价无需调整;

9月份H工作累计完成:4800+4800=9600 m³>8000×1.15,综合单价应当调整;

或(9600-8000)/8000=20%<15%,综合单价应予调整;

4-2.

①9月份G工作价款增加额:【(3100-10000/4)×150】/10000×1.04×1.09=10.20万元

②9 月份H工作价款增加额:

新价部分:9600-8000×1.15=400m³

原价部分:4800-8000/2-400=400m³

(400×225+400×225×0.92)/10000×1.04×1.09=19.59万元

③9 月份进度款增加额:(10.20+19.59)×0.95=28.30万元
