某预制装配式工程,建设单位委托监理单位实施监理,施工过程中发生如下事件:

事件 1:施工单位采购 1500 个的预制构配件,分别由甲乙丙三个班组生产,各班组生

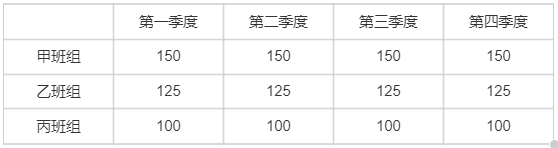

产能力如下表:

现需要随机抽取 50 个样品进行检验。

事件 2:预制构件进场后,监理人员审查预制构件厂商提供型式检验报告内容,其检测

项目仅有混凝土抗压强度,放射性核素物质含量。监理人员认为其检测内容不全,要求厂商补充其他检测内容。

事件 3:防水工程施工过程中,现场施工人员发现防水混凝土塌落度偏小,无法满足施

工要求,作业人员违规加水,监理人员发现后立即制止。

事件 4:项目监理机构审查施工编制的吊篮专项施工内容有:工程概况、制依据、施工

计划、施工保证措施、验收要求。总监理工程师认为编制内容不全,要求施工单位补充。问题:

1.事件 1 中采用分层随机抽样的方式抽取样品,应分为哪几层取样?甲和丙班组各取

多少个?

2.事件 2 中预制构配件型式检验报告中还应补充那些内容?

3.事件 3 中,防水混凝土塌落度偏小,正确的做法是什么?测量塌落度时应分几层将

混凝土装入塌落度桶?混凝土稠度(流动性)除塌落度外,还有哪些检测指标?

4.施工单位还应补充哪些专项施工方案内容资料?

正确答案

1-1.分甲班组、乙班组、丙班组三层取样

1-2.甲班组:50×(150×4)/1500=20 个

乙班组:50×(100×4)/1500=13个

2.混凝土抗渗性能,钢筋保护层厚度,构件尺寸偏差,外观质量,防火性能,连接件性能,承载能力,其他特殊性能。

3-1.正确做法:

①停止违规加水②分析原因③调整配合比④重新搅拌⑤加强过程控制

3-2.测量坍落度时,应分三层将混凝土装入坍落度桶,每层装入的混凝土量大致相等。

3-.维勃稠度、扩展度、流动度、V型漏斗时间。

4.(本题 5.0 分)

①施工工艺计划;

②施工管理及作业人员配备和分工;

③应急处置措施;

④计算书及相关施工图纸
