问题 1.
1.监理单位设置的项目监理机构是是直线职能制组织机构。

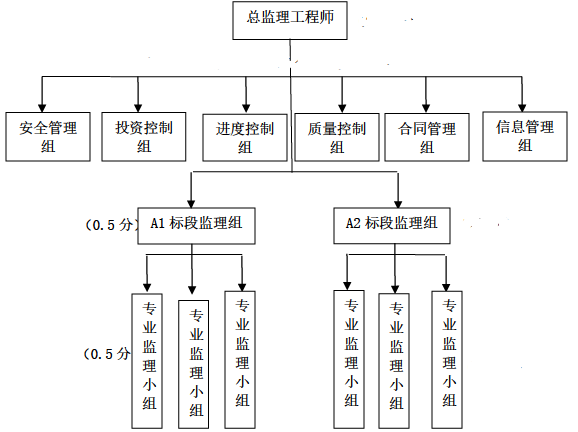

2.项目监理组织机构图

【注:①此图的第四层次专业监理小组只要在每个标段监理组下画出一个即可得相应分值:②此图可分解给分,按正确的部分得相应分值。】
3.缺点是职能部门与指挥部门易产生矛盾,信息传递路线长,不利于互通信息。
问题 2.
(1)安排项目监理组负责人主持编制监理规划不妥,应由总监理工程师主持编制;
(2)分别编制A1和A2标段两个监理规划不妥,同一监理项目应统一编制监理规划;
(3)六个职能管理部门直接对A1.A2标段的施工单位进行管理不妥,应作为总监理工程师的参谋,对A1.A2标段监理组进行业务指导.【或:应由A1,A2标段监理组直接对施工单位进行管理】;
(4)A2 标段监理组的专业监理工程师直接通知乙施工单位整改不妥,应发给甲施工单位;
(5)由相应标段监理组负责人签发《工程暂停令》不妥,应由总监理工程师签发;
(6)主持召开第一次工地会议不妥,应由建设单位主持;
(7)监理规划在第一次工地会议以后报建设单位不妥,应在第一次工地会议前报建设单位;
(8)监理规划由总监理工程师审核批准不妥,应由监理单位技术负责人审核批准。
问题 3.
(1)投资控制组负责人签发工程款支付证书,不妥,应由总监理工程师签发
(2)合同管理组负责处理工程索赔,不妥,应由总监理工程师负责;
(3)进度控制组负责人审批工程延期,不妥,应由总监理工程师审批;
(4)质量控制组负责人审批项目监理实施细则,不妥,应由总监理工程师审批;
(5)项目监理组负责人调换不称职的监理人员,不妥,应由总监理工程师调换;
