案例题 某建筑工程项目,业主和施工单位按工程量清单计价方式和《建设工程施工合同(示范文本)》签订了施工合同,合同工期为15个月。基坑挖土深度8m,地下水位为负5m,四周采用总长16m的人工搅拌桩支护。地面上高度60m,采用附着式塔式起重机。楼外侧3m以上,15m以下采用玻璃幕墙装饰。

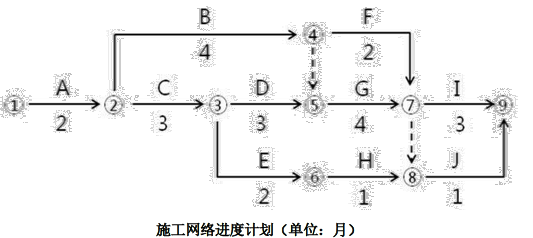

合同约定:管理费按人、材、机费用之和的10%计取,利润按人、材、机费用和管理费之和的6%计取,规费按人、材、机、管理费和利润之和的4%计取,增值税率为9%;施工机械台班单价为1500元/台班,施工机械闲置补偿按施工机械台班单价的60%计取,人员窝工补偿为50元/工日,人工窝工补偿、施工待用材料损失补偿、机械闲置补偿不计取管理费和利润;(各费用项目价格均不包含增值税可抵扣进项税额)施工前,施工单位向项目监理机构提交并经确认的施工网络进度计划,如图所示(每月按30天计):

该工程施工过程中发生如下事件:
事件1:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及围护支撑结构、施工办公设施等受损,部分施工人员受伤。
经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,
机械闲置60个台班,山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,基坑及围护支撑结构损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生人、材、机费用共21万元。灾后,施工单位及时向项目监理机构提出费用期延期40天的要求。以上均不含规费、税金。
事件2:基坑开挖工作(A工作)完成后验槽时,发现基坑底部部分土质与地质勘查报告不符。
地勘复查后,设计单位修改了基础工程设计,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部工程增加人、材、机费用25万元,合同双方约定修复工程措施费按分部分项工程费的25%计取。监理工程师批准A工作增加工期30天。
事件3:E工作施工前,业主变更设计增加了一项K工作,K工作持续时间为2个月。根据施工工艺关系,K工作为E工作的紧后工作,为I、J工作的紧前工作。因K工作与原工程工作的内容和性质均不同,在已标价的工程量清单中没有适用也没有类似的项目,监理工程师编制了K工作的结算综合单价,经业主确认后,提交给施工单位作为结算的依据。
事件4:考虑到上述1~3项事件对工期的影响,业主与施工单位约定,工程项目仍按原合同工期15个月完成,实际工期比原合同工期每提前1个月,奖励施工单位30万元。施工单位对进度计划进行了调整,将D、G、I工作的顺序施工组织方式改变为流水作业组织方式以缩短施工工期。组织流水作业的流水节拍见表4.1。该工程施工过程中发生如下事件:
事件1:基坑开挖工作(A工作)施工过程中,遇到了持续10天的季节性大雨,在第11天,大雨引发了附近的山体滑坡和泥石流。受此影响,施工现场的施工机械、施工材料、已开挖的基坑及围护支撑结构、施工办公设施等受损,部分施工人员受伤。
经施工单位和项目监理机构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,
机械闲置60个台班,山体滑坡和泥石流事件使A工作停工30天,造成施工机械损失8万元,施工待用材料损失24万元,基坑及围护支撑结构损失30万元,施工办公设施损失3万元,施工人员受伤损失2万元。修复工作发生人、材、机费用共21万元。灾后,施工单位及时向项目监理机构提出费用期延期40天的要求。以上均不含规费、税金。
事件2:基坑开挖工作(A工作)完成后验槽时,发现基坑底部部分土质与地质勘查报告不符。
地勘复查后,设计单位修改了基础工程设计,由此造成施工单位人员窝工150工日,机械闲置20个台班,修改后的基础分部工程增加人、材、机费用25万元,合同双方约定修复工程措施费按分部分项工程费的25%计取。监理工程师批准A工作增加工期30天。
事件3:E工作施工前,业主变更设计增加了一项K工作,K工作持续时间为2个月。根据施工工艺关系,K工作为E工作的紧后工作,为I、J工作的紧前工作。因K工作与原工程工作的内容和性质均不同,在已标价的工程量清单中没有适用也没有类似的项目,监理工程师编制了K工作的结算综合单价,经业主确认后,提交给施工单位作为结算的依据。
事件4:考虑到上述1~3项事件对工期的影响,业主与施工单位约定,工程项目仍按原合同工期15个月完成,实际工期比原合同工期每提前1个月,奖励施工单位30万元。施工单位对进度计划进行了调整,将D、G、I工作的顺序施工组织方式改变为流水作业组织方式以缩短施工工期。组织流水作业的流水节拍见表4.1。

【问题】
1.根据该楼基本情况,请问应编制哪些工程危险性较大的专项方案,其中哪些工程专项方案不需要专家论证。
2.针对事件1,确定施工单位和业主在山体滑坡和泥石流事件中各自应承担损失的内容;列式计算施工单位可以获得的费用补偿数额;确定项目监理机构应批准的工期延期天数,并说明理由。
3.事件2中,应给施工单位的窝工补偿费用为多少万元?修改后的基础分部工程增加的工程造价为多少万元?
4.针对事件3,绘制批准A工作工期索赔和增加K工作后的施工网络进度计划;指出监理工程师做法的不妥之处,说明理由并写出正确做法。
5.事件4中,在施工网络进度计划中,组织何种流水?请计算D、G、I工作的流水工期?施工单位可获得的工期提前奖励金额为多少万元(说明分析过程)?
(计算结果保留两位小数)

正确答案
问题 1.
1.应编制的危险性较大的专项方案工程有:
(1)基坑的土方开挖、支护、降水工程。
(2)起重机械安装和拆卸工程。
(3)建筑幕墙安装工程。
2.不需要专家论证的危险性较大专项方案有:
(2)起重机械安装和拆卸工程。
(4)建筑幕墙安装工程。
问题 2.
(1)承包商应承担损失包括:
持续10天的季节性大雨造成的工期延误,季节性大雨造成施工单位人员窝工180工日,机械闲置60个台班;山体滑坡和泥石流事件中造成A工作施工机械损失8万元,施工办公设施损失3万元,施工人员受伤损失2万。
(2)发包商应承担损失包括:
山体滑坡和泥石流事件使 A 工作停工 30 天,施工待用材料损失 24 万元,修复工作发生人、材、机费用21万元,基坑及围护支撑结构损失30万元。
(3)施工单位可以获得的费用补偿数额=[待用材料 24+支撑结构 30+修复工作人材机 21×(1+10%)]×(1+4%)×(1+9%)=87.40(万元)
(4)项目监理机构应批准的工期延期天数为30天。
理由:遇到了持续 10 天的季节性大雨属于一个有经验的承包商可以合理预见的,导致的工期延误不可索赔。山体滑坡和泥石流属于不可抗力,工期延误的风险应由发包人承担,工期应相应顺延。A工作为关键工作,因不可抗力停工30天会影响总工期30天,因此项目监理机构应批准的工期延期30天。
问题 3.
事件 2 中,应给施工单位的窝工补偿费用=(150×50+20×1500×60%)×(1+4%)×(1+9%)/10000=2.91(万元)。
修改后的基础分部工程增加的工程造价=25×(1+10%)×(1+6%)×(1+25%)×(1+4%)×(1+9=41.30(万元)。

问题 4.
批准A工作工期索赔和增加K工作后的施工网络进度计划如下图所示:(1分,错1处扣0.5分,扣完为止)

监理工程师编制了K工作的结算综合单价,经业主确认后,提交给施工单位作为结算的依据不妥。
应当由施工单位按照成本加利润的原则提出综合单价,由发承包双方协商调整,协商不能达成一致意见时,由监理人提出一个暂定价格结算,最后由双发协商调整,协商不成按照有关解决争议条款处理。”
问题 5.
应组织非节奏流水
采用累加数列错位相减取大差法计算步距:

过程D、G流水步距为:1月

施工过程G、I流水步距为:2月

D、G、I 工作的流水工期为 1+2+1+1+1=6 个月。
D、G、I 改成流水作业组织方式后,进度计划的关键工作发生改变,为 A—C—E—K—I。
实际工期为:2 个月+1 个月+10 天+1 个月+3 个月+7 个月(E、K、I)=14 个月+10 天。
奖励工期为:15 个月-(14 个月+10 天)=20 天。
施工单位可获得的工期提前奖励金额为20.00万元。
