【第1问】
1-1.事件1:专业监理工程师签发暂停令不妥,应当签发监理通知单。
1-2.签发暂停令的情况有:
①建设单位要求暂停施工且工程需要暂停施工的;
②施工单位未经批准擅自施工或拒绝项目监理机构管理的;
③施工单位未按审查通过的工程设计文件施工的;
④施工单位违反工程建设强制性标准的;
⑤施工存在重大质量、安全事故隐患或发生质量、安全事故的;
【第2问】
2-1.项目监理机构签发《监理通知单》,要求施工单位重新委派项目经理并报建设单位;
2-2.建设单位同意,则办理相关变更手续;建设单位不同意,应通知项目监理机构,要求施工单位重新委派项目经理。
【第3问】
对分包单位资格审核还应包括以下内容:企业资质等级证书、专职管理人员和特种作业人员的资格证。
【第4问】

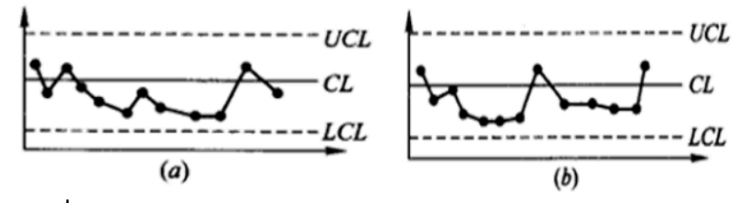

4-1.a图不正常,出现七点链,应判定工序异常;
4-2.b图不正常,多次同侧,在连续11点中有10点在同侧。
