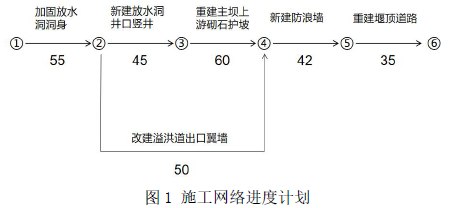

1.完工日期:2021 年7 月28 日;
“重建主坝上游砌石护坡”工作计划完成日期:2021 年5 月11 日。
2.事件1 造成改建溢洪道出口翼墙开工延误50 天,工作延长10 天,总共延误60 天,该工作总时差为55 天,对安全度汛没有影响;致使合同工期延误5 天。
3.不妥之处:承包人未通知监理人进行隐蔽工程覆盖前的检查,私自覆盖。
理由:经承包人自检确认的工程隐蔽部位具备覆盖条件后,承包人应通知监理人在约定的期限内检查。承包人的通知应附有自检记录和必要的检查资料。监理人应按时到场检查。
经监理人检查确认质量符合隐蔽要求,并在检查记录上签字后,承包人才能进行覆盖。
4.承包人承担。因为承包人私自覆盖。
