分析

案例题 某水闸工程共5 孔,每孔净宽10.0m,闸室为钢筋混凝土开敞式结构,分离式底板。底板采用钢筋混凝土灌注桩基础。在施工过程中发生如下事件:
事件1:钢筋混凝土灌注桩的若干施工内容为:①桩机就位;②桩位放样;③清孔;④导管安装;⑤钻孔;⑥钢筋笼吊放;⑦混凝土灌注。
事件2:该工程闸室灌注桩划分为一个单元,工程名称为闸室灌注桩,共计30 根,单元工程编号YGT-F02-011。施工单位根据《水利水电单元工程质量验收评定标准——地基处理与基础工程》(SL633-2012)的规定,对YGT-F02-011 的第10 号灌注桩的钢筋笼制作安装工序表
施工质量进行了检查和检测,相关结果填于表2 中。

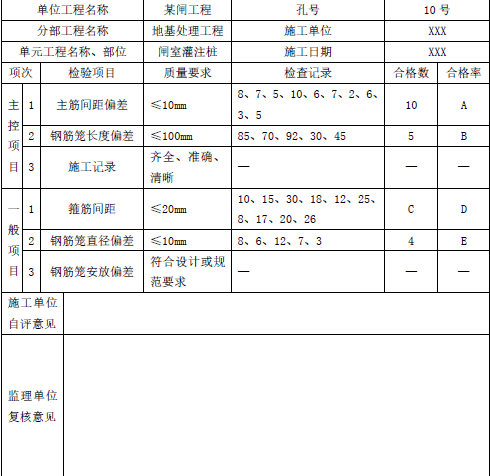

2 钢筋笼制作安装工序施工质量检查和检测记录表

事件3:当分部工程具备验收条件后,施工单位向监理单位提交了验收申请报告,受项目法人委托监理单位主持了分部工程验收,验收工作组包含了项目法人、施工、质量监督机构等单位。要求参加分部工程验收的每个单位代表人数为3 名。
问题:
1.指出事件1 中七项工程内容之间的合理施工顺序(用序号表示)。
2.简述事件2 中钢筋笼制作与安装工序施工质量验收评定的程序。
3.补充事件2 中钢筋笼制作安装工序评定表中A、B、C、D、E、F 分别表示的数值或含义以及施工单位的自评意见。
4.指出事件3 中关于分部工程验收的不妥之处,并说明理由。

正确答案
1.合理施工顺序为:②→①→⑤→③→⑥→④→⑦。
2.程序如下:①施工单位应首先对已经完成的工序施工质量按标准进行自检,并做好检验记录。
②施工单位自检合格后,应填写工序施工质量验收评定表,质量责任人履行相应签认手续后,向监理单位申请复核。
③监理单位收到申请后,应在4 小时内进行复核。
3.A 为100.0%;B 为100.0%;C 为7;D 为70.0%;E 为80.0%。
4.不妥之处一:验收工作组包含了项目法人、施工、质量监督机构等单位不妥。
理由:验收工作组包含项目法人、勘测、设计、监理、施工、主要设备制造商等单位代表,运行管理单位根据情况决定是否参加
施工单位的自评意见:主控项目检验点全部符合标准要求,一般项目逐项检验点的合格率最小为70.0%,且不合格点不集中分布,工序质量等级评定为合格。

不妥之处二:参加分部工程验收的每个单位代表人数为3 名不妥。
理由是:参加分部工程验收的每个单位代表人数不宜超过2 名。
