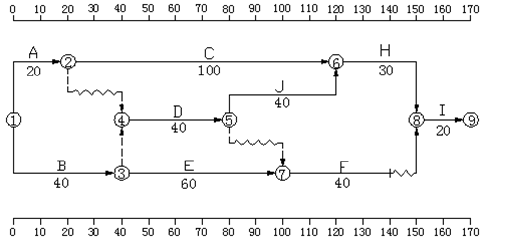

案例题 已知某工程项目的时标网络计划如下图所示。

【问题】
1.工作E的总时差及自由时差各为多少天?
2.指出该网络计划的关键路线。
3.工程进行到70天下班时检查,发现工作A、B已完成,而工作C、D、E分别需要40天、30天和20天才能完成,试绘制实际进度前锋线,分析工作C、D、E的实际进度与计划进度的偏差及影响。
4.分析有关工作实际进度与计划进度的偏差及影响。

正确答案
1.工作E的总时差为10天,自由时差为0天。
2.关键路线有:①-②-⑥-⑧-⑨和①-③-④-⑤-⑥-⑧-⑨

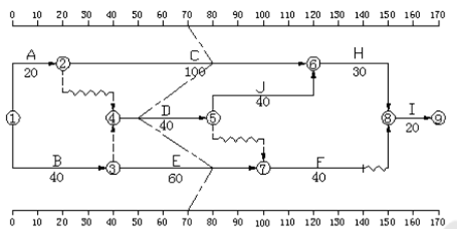

3.实际进度前锋线如下图所示:

4.
(1)工作C实际进度比原计划提前10天。
(2)工作D实际进度比原计划拖后20天。因它是关键工作,总时差和自由时差均为零,所以将使工期拖后20天,并将使其紧后工作J的最早开始时间往后推迟20天
(3)工作E实际进度比原计划提前10天。
