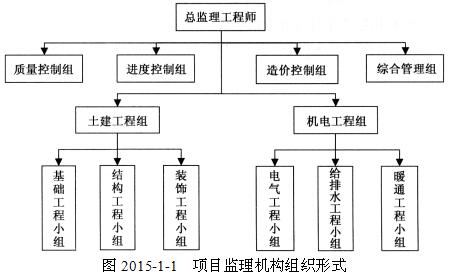

1.主要考核考生对项目监理机构组织形式及特点的掌握程度。事件1中,图1-1所示项目监理机构组织形式属直线职能制,其主要优点有:直线领导、统一指挥(或指令统一)、职责分明(或分工明确),管理专业化。2.主要考核考生对总监理工程师签发工程暂停令和签发监理通知单的情形的掌握程度。事件2中,签发工程暂停令的不妥项有:第①项。正确做法:建设单位要求暂停施工且工程需要暂停施工的。第③项。正确做法:项目监理机构应签发监理通知单。签发监理通知单的不妥项有:第①项不妥。正确做法:应签发工程暂停令。第②项不妥。正确做法:应签发工程暂停令。3.主要考核考生对监理实施细则内容以及哪些属于危险性较大的分部分项工程的掌握程度。还考核考生对于施工单位未按专项施工方案施工时如何处置的掌握程度。事件3中,监理实施细则还应包括的内容有:监理工作流程;监理工作要点(或重点)。对于监理工作方法及措施中提出的具体要求,第①项妥当,理由:深基坑工程属危险性较大的分部分项工程;第②项不妥,理由:应签发监理通知单而不是签发工程暂停令。4.主要考核考生对见证取样程序和方式的掌握程度。事件4中,施工单位取样后报请项目监理机构确认不妥,正确做法:应通知监理人员见证现场取样。监理人员确认试样数量后,通知施工单位将试样送到检测单位检验也不妥,正确做法:应见证施工单位取样、封样和送检。
