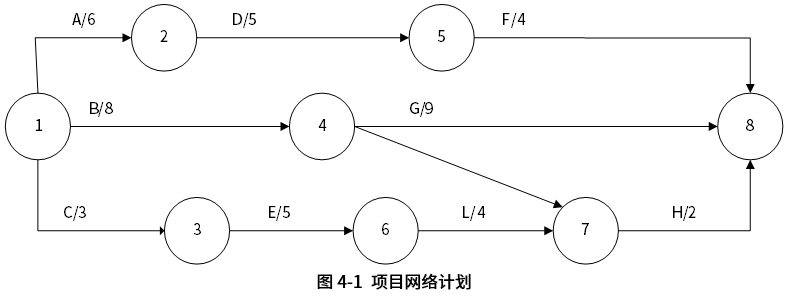

案例题 某公司要建立一个电子商务平台,项目网络计划如图4-1所示。当项目进展到第10天时进行进度检查,检查结果是工作任务D完成了4天,工作任务G完成了1天,工作任务L完成了2天,现分析项目进度情况。



【问题1】(7分)
请根据图4-1的项目网络计划,计算工作代码D、E、G、L、H的部分网络时间参数信息(如图4-2),填写空(1)~(14)处的内容。



【问题2】(8分)
项目进展到第10天时进行检查,分析项目进度情况,请根据检查结果,完成如表4-1所示的项目进度比较分析表,计算并填写(15)~(22)处的空缺。




正确答案
【问题1】
(1)2 (2)8 (3)13 (4)3 (5)11
(6)8 (7)0 (8)17 (9)8 (10)17
(11)3 (12)11 (13)15 (14)15
【问题2】
(15)3或13-10=3
(16)2或3-1=2
(17)正常
(18)7或17-10=7
(19)-1或7-8=-1
(20)拖延1天
(21)5或15-10=5
(22)3或5-2=3

本题考查电子商务项目的网络计划调整与进度监测和控制的问题。
【问题1】
本题是运用网络计划,并加注时间参数而编制的进度计划。
网络时间参数是指网络计划及其工作、节点所具有的各种时间值。网络时间参数的计算应在各项工作的持续时间确定之后进行。
(1)网络时间参数。
最早开始时间(ES)、最早完成时间(EF)、最迟开始时间(LS)、最迟完成时间(LF)、总时差(TF)、自由时差(FF)。

(2)网络时间参数的计算公式。
网络时间参数的计算应在确定各项工作的持续时间之后进行,网络计划的起点节点的最早开始时间为零。
ES=max{紧前工作的EF}; EF=ES+本工作持续时间。
LF=min{紧后工作的LS}; LS=LF-本工作的持续时间。
TF=LF-EF或TF=LS-ES。
FF=min{ES(紧后工作)}-EF;无紧后工作的FF等于计划工期与本工作EF之差

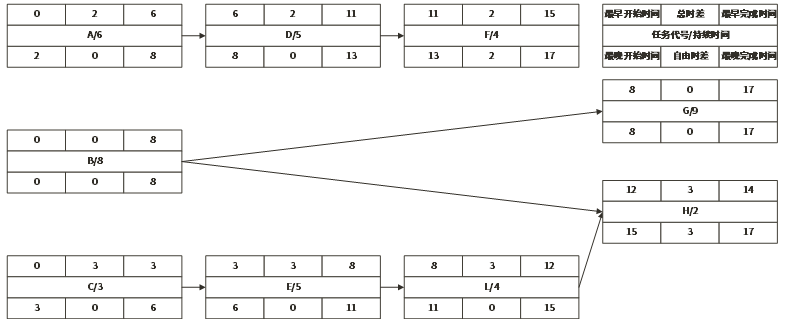

根据题目图4-1和以上公式咱们可以画出完整的单代号网络图如下:




根据上图可得(1)~(14)处应分别填写:
(1)2 (2)8 (3)13 (4)3 (5)11
(6)8 (7)0 (8)17 (9)8 (10)17
(11)3 (12)11 (13)15 (14)15

【问题2】

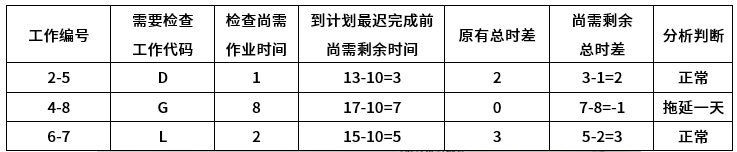

采用列表比较法。根据检查结果及网络时间参数计算的结果,在第10天,工作D、G、L的尚需作业时间、到最迟完成前尚剩时间、尚需剩余总时差等数值列于下表中,结果也列于下表中。
