【问题1】
1、没有制定风险管理计划。
2、项目经理一人完成了风险识别工作,没有邀请全体成员和重要干系人一起识别。
3、风险登记册没有经过项目团队成本和重要干系人确认,不能只由项目经理一人完成。
4、风险识别工作在项目实施过程中需要多次进行,没有定期识别新的风险。
5、风险登记册没有随着项目阶段进展进行更新。
6、对已识别的风险没有进行风险分析,需要进行定量和定性风险分析。
7、风险登记册中没有明确风险责任人和风险优先级。
8、风险应对措施比较简单,且没有根据项目进展进行更新完善。
9、没有进行风险控制。
10、没有进行风险审计工作。
【问题2】

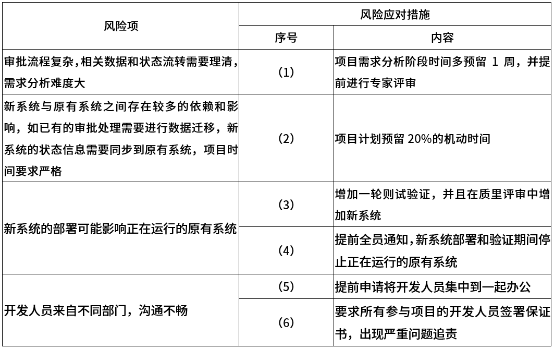

(1)接受;(2)接受;(3)减轻;(4)规避;(5)减轻;(6)转移;
【问题3】
(1)文档审核;(2)假设分析;(3)图解技术;(4)SWOT分析。
