【问题1】(7分)
(1)

(5分)

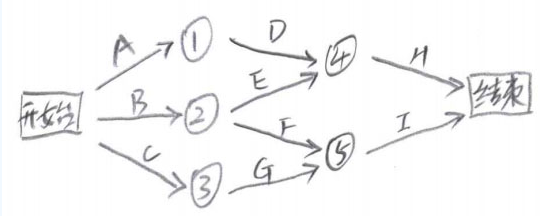

(2)关键路径为 CGI (1分);工期为19 周 (1分)
【问题 2】(4分)
活动 E 的自由浮动时间 =10-4=6 周 (2分)
活动 E 的总浮动时间=9-2=7 周 (2分)
【问题 3】(6分)
第4周周末:
PV=34,EV=31,AC=30;
CV=EV-AC=31-30=1 万元; (2分)
SV=EV-PV=31-34=-3 万元; (2分)
所以目前进度滞后、成本节约。 (2分)
【问题 4】(2分)
后期项目会重新回到正轨,按非典型偏差计算。
BAC=102 万
ETC=BAC-EV=102-31=71 万元
EAC=AC+ETC=30+71=101 万元 (2分)
重新估算后的项目总成本为 101 万元
