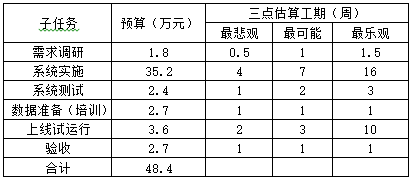

[问题1](1)需求调研=(0.5+1.5+4*1)/6=1
系统实施=(4+16+4*7)/6=8
系统测试=(1+3+4*2)/6=2
数据准备=(1+1+4*1)/6=1
上线试运行=(2+10+4*3)/6=4
验收=(1+1+4*1)/6=1
(2)系统实施标准差=(16-4)/6=2
系统测试标准差=(3-1)/6=0.33
[问题2]PV=1.8+35.2*5/8=23.8
EV=1.8+35.2*50%=19.4
AC=1.8+17=18.8
SV=EV-PV=19.4-23.8=-4.4,进度落后
CV=EV-AC=19.4-18.8=0.6,成本节余
[问题3]非典型偏差:BAC=48.4,EAC=BAC-CV=48.4-0.6=47.8
VAC=BAC-EAC=48.4-47.8=0.6
[问题4]并行施工可能造成返工和风险增加。
