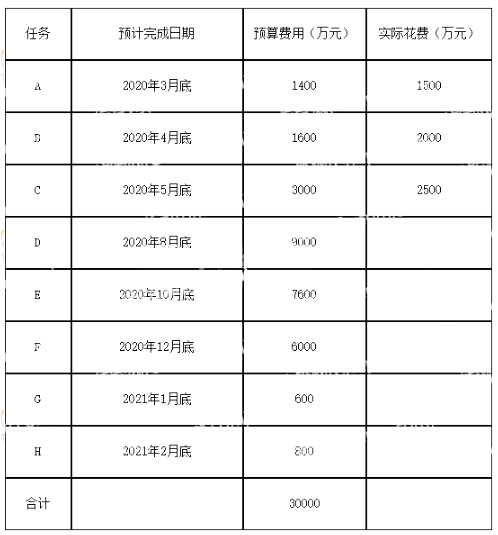

【问题1】(6分)
PV= 1400+ 1600+3000=6000 (2分)
EV=1400+1600+50%x3000=4500 (2分)
AC=6000 (2分)
【问题2】(8分)
(1)
CV=EV-AC=4500-6000=-1500 (1分)
SV=EV-PV=4500-6000=-1500 (1分)
CPI=EV/AC=0. 75 (2分)
SPI=EV/PV=0. 75 (2分)
(2)项目当前执行状况是进度落后,成本超支。 (2分)
【问题3】(4分)
(1)EAC=BAC/CPI=30000/0. 75=40000 (3分,写出公式得1分)
(2)合同金额3. 3亿,33000-40000= -7000, 项目最终会亏损7000万元。 (1分)
【问题4】(4分)
1、加强成本监控
2、赶工、工作并行以追赶进度
3、提高工作效率,如使用工作效率高的人员
(每条2分,最多4分)
