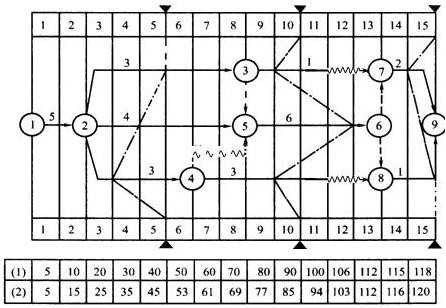

【1】第5个月底,已完工程计划投资为:20+6+4=30万元第10个月底,已完工程计划投资为:80+6×3=98万元
【2】第5个月底的投资偏差=已完工程实际投资-已完工程计划投资=45-30=15万元即:投资增加15万元
第10个月底,投资偏差=85-98=-13万元 即:投资节约13万元
【3】根据投资概念分析进度偏差为:进度偏差=拟完工程计划投资-已完工程计划投资
第5个月底,进度偏差=40-30=10万元,即:进度拖延10万元;
第10个月底,进度偏差=90-98=-8万元,即:进度提前8万元。
【4】第5个月底,工程进度情况为:
②→③工作进度正常;
②→⑤工作拖延1个月,将影响工期1个月,因为是关键工作;
②→④工作拖延2个月,不影响工期,因为有2个月总时差;
第10个月底,工程进度情况为:
③→⑦工作拖延1个月,因为有2个月总时差,不影响工期;
⑤→⑥工作提前2个月,有可能缩短工期2个月,因为是关键工作;
④→⑧工作拖延1个月,但不影响工程进度,因它有2个月的机动时间。
【正确答案】造价工程师应批准延长工期1个月;费用索赔不应批准。因为,特殊恶劣的气候条件应按不可抗力处理,造成的工期拖延,可以要求顺延;但不能要求赔偿经济损失。
