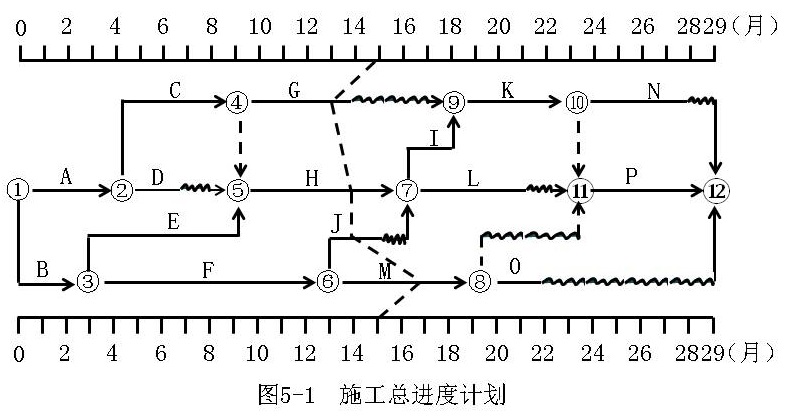

1、关键路线有2条:B-E-H-I-K-P,A-C-H-I-K-P。
工作F的总时差为1个月,自由时差为0。
工作M的总时差为4个月,自由时差为0。
2、不妥之处:总监理工程师指派总监理工程师代表调配进度控制监理人员。
理由:总监理工程师不得将根据工程进展及监理工作情况调配监理人员的工作委托给总监理工程代表。
3、项目监理机构2019监理考前黑钻押题-金 考 典 考 试 软 件 jinkaodian.com 考前更新 应批准的工程延期为0;理由:工作D的总时差为2个月,工作暂停施工1个月,不影响总工期。
费用补偿为8+15=23(万元),理由:建设单位原因导致人员窝工、机械闲置应给予费用索赔。
4、工作J的实际进度拖后1个月。由于工作J的总时差为1个月,故对总工期无影响。
工作M的实际进度超前2个月。工作M为非关键工作,故对总工期无影响。
5、项目监理机构应批准的工程延期为1个月。理由:第15个月末,实际进度前锋线所示,关键工作H推迟1个月,将影响总工期1个月,其他工作延误时间均小于其总时差,不产生影响。
项目监理机构应批准的费用补偿为0。理由:强台风属于不可抗力,不可抗力期间的人员窝工、施工机械闲置、施工机械损坏均属于承包单位应该承担的责任,无需给予费用索赔。
