分析

案例题 某市政供热管道工程,供回水温度为100℃/70℃,主体采用直埋敷设。管线经过公共绿地和A公司场院,A公司院内建筑密集、空间狭窄。

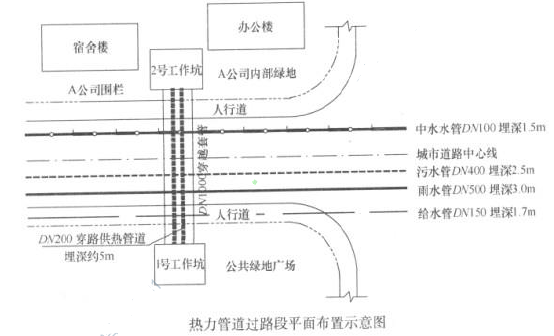

供热管线局部需穿越道路,道路下面敷设有多种管道。项目部拟在道路两侧各设置1个工作坑,采用人工挖土顶管施工,先顶入DN1000mm混凝土管作为过路穿越套管,并在套管内并排敷设2根DN200mm保温供热管道(保温后的管道外径为320mm)。穿越道路工程所在区域的环境条件及地下管线平面布置如下图所示,地下水位高于套管管底0.2m。


【问题】
1.按照输送热媒和温度划分,本管道属于什么类型的供热管道?
2.顶管穿越时需要保护哪些建(构)筑物?
3.顶管穿越地下管线时应与什么单位联系?
4.根据现场条件,顶管应从哪一个工作坑始发?说明理由。
5.顶管施工时是否需要降水?写出顶管作业对地下水位的要求。
6.本工程的工作坑土建施工时,应设置哪些主要安全设施?

正确答案
1.本工程的供热管道属于低温、热水管道。
2.顶管穿越时需要保护的建(构)筑物有:A 公司的围栏、宿舍楼、办公楼,道路,给水管道、中水管道、雨水管道、污水管道。
3.与原有地下管线产权单位、管理单位、被穿越道路管理部门、交通管理等部门联系。
4.顶管应从1 号工作坑始发。1#工作坑周围是公共绿地,空间大,与周围社会生产生活不产生干扰,便于快速、安全组织施工。2#工作坑位于A 公司院内,建筑密集、空间狭窄,各种干扰因素多,较难进行封闭管理,存在各种安全隐患。
5.需要降水;采用人工挖土顶管施工时,应将地下水位降至基底以下不小于0.5m.
6.应设置防雨棚、挡水墙、安全护栏,护栏高度不应小于1.2m。工作井周边应架设安全警示装置。井口作业区必须设置围挡。工作井内必须设安全梯或梯道,梯道应设扶手栏杆,梯道的宽度不应小于1.0m。
查看解析

相关试题

单选
关于模板支架拱架的拆除要求中,正确的是( )。
A 中等跨径实腹式拱桥宜在拱上结构全部完成后卸落拱架 B 横向应对称均衡卸落、在纵向应同时卸落 C 悬臂梁结构的模板宜从悬臂端开始顺序卸落 D 简支梁、连续梁结构的模板应从支座方向向跨中依次循环卸落
查看
单选
关于挖土路基施工描述错误的是( )。
A 挖土时应自上向下分层开挖 B 必须避开构筑物、管线,在距管道边 1m 范围内应采用人工开挖 C 在距直埋缆线 2m 范围内宜采用人工开挖 D 过街雨水支管沟槽及检查井周围应用石灰土或石灰粉煤灰砂砾填实
查看
单选
下列旧水泥混凝土路面经修补后,不宜用作沥青路面基层的是( )路面。
A 大部分板缝处都有破损的 B 局部有酥空、空鼓、破损的 C 板块发生错台或网状开裂的 D 路面板边有破损的
查看
单选
以粗集料为主的沥青混合料复压宜优先使用( )。
A 振动压路机 B 钢轮压路机 C 重型轮胎压路机 D 双轮钢筒式压路机
查看
单选
污水处理厂试运行程序有:①单机试车;②设备机组空载试运行;③设备机组充水试验;④设备机组自动开停机试运行;⑤设备机组负荷试运行。正确的试运行流程是( )。
A ①→②→③→④→⑤ B ①→②→③→⑤→④ C ①→③→②→④→⑤ D ①→③→②→⑤→④
查看
单选
垃圾填埋场必须进行防渗处理,下列压实黏土防渗层施工说法正确的是( )。
A 粒径小于0.075mm的土粒干重应大于土粒总干重的20% B 施工压实后的填土层厚度不应超过200mm C 应主要采用有振动的羊足压路机分层压实,表层采用滚筒式碾压机压实 D 拟采用的黏土料场中宜每100m2设置1个取样点,取样点总数不应少于5个
查看
单选
城镇供热管道安装质量检验主控项目为( )。
A 高程、中心线位移 B 中心线位移、立管垂直度 C 高程、对口间隙 D 立管垂直度、对口间隙
查看
单选
危大工程施工前施工单位应当编制专项施工方案,下列需要进行专家论证的危大工程专项施工方案是( )。
A 高度超过24m的落地式钢管脚手架搭设工程 B 开挖深度15m的人工挖孔桩工程 C 起重量300kN的起重设备安装工程 D 开挖深度为4m的基坑降水工程
查看
单选
下列关于路基压实说法正确的是( )。
A 填方段内应事先找平,当原地面横坡陡于1:5时需修成台阶形式,每层台阶宽度不得小于1.0m,台阶顶面应向外倾斜 B 路基施工质量检查与验收的主控项目为:压实度、弯沉值、路床纵断面高程 C 不应使用沼泽土、泥炭土、有机土、房渣土、工业废渣做路基填料 D 当管道结构顶面至路床的覆土厚度不大于500mm时,不得使用压路机,且应对管道结构进行加固
查看
单选
( )是施工设计阶段确定建设工程项目造价的依据,是设计文件的组成部分。
A 施工预算 B 设计概算 C 施工图预算 D 竣工结算
查看
