案例题 某市区内一地铁车站基坑工程,距离一市区湖泊较近,长×宽×高为20m×8m×6.5m,地下水位于地表下2m 处。

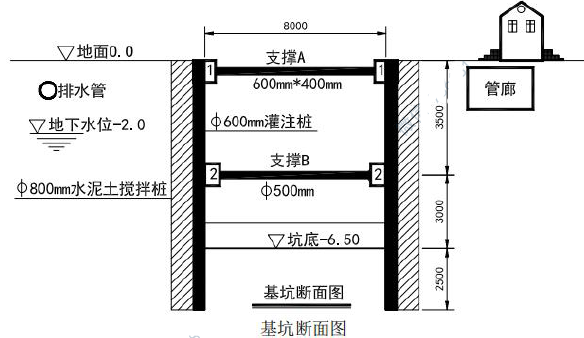

基坑支护设计采用Φ600mm 灌注桩及水泥土搅拌桩止水帷幕,第一层支撑为钢筋混凝土支撑A,截面尺寸600×400mm,第二层支撑钢管支撑B,直径500mm。基坑周边地质为粉土,软塑-可塑状态,渗透系数为0.3m/d。基坑断面图如下图所示。

施工前,项目部编制了施工组织设计、基坑开挖专项施工方案、降水施工方案、灌注桩专项施工方案。
施工方案相关内容如下:
(1)降水方案中,降水井设计深度为7.5m,采用真空井点降水。当基坑支护结构强度满足要求及地下水位降至满足施工要求后,方可进行基坑开挖施工。
(2)隔水帷幕的施工中,考虑工期紧张,根据外地一工程的经验确定了施工工艺参数。
(3)施工组织设计只考虑了围护桩顶竖向位移,监测项目偏少。
为了保证施工安全,项目部在开挖过程中按照规范设置监测点对基坑进行监测。由于材料供应不及时,开挖至基坑底部标高15 天后才进行底板封底混凝土施工。底板混凝土浇筑完毕后,基坑地面陆续出现裂缝事故。监测数据表明,支撑A 出现拉应力,支撑B 轴力增长速度超标。
【问题】
1. 本工程除了灌注桩支护方式外还可以采用哪些支护形式?
2. 指出方案(1)中降水方案需要考虑哪些现场因素?
3. 施工方案(2)中,项目部的做法妥当吗?如不妥当,请改正。
4. 结合基坑断面图,分析施工方案(3)中,基坑监测的主要对象除围护桩顶竖向位移外,还应有哪些检测项目?
5. 根据背景资料,试分析事故发生的可能原因有哪些?

正确答案
1.
基坑支护还可以采用钢板桩、地下连续墙、SMW 工法桩等。
2.
降水方案应考虑:
①工程水文地质条件:地下水位,土层的物理力学参数;
②工程环境条件:地下管线的沉降,地下管廊的沉降,地面建筑物的承载能力、对沉降的适应情况;
③基坑开挖的工况:基坑的开挖深度,围护结构的类型、入土深度,支撑类型、底板的厚度等。
3.
①不妥当,根据外地的经验确定的参数不准确,会导致桩体强度不足等质量事故。
②改正:水泥土搅拌桩的施工参数应根据土质条件、加固要求通过试验或根据当地的工程经验确定,并在施工中严格加以控制。
4.
地表沉降、围护结构深层水平位移、地下管线沉降、地面建筑物沉降、倾斜及裂缝、围护结构顶部水平位移、支撑内力、地下水位、地中土体水平位移等。
5.
①围护结构和支撑刚度过小,围护结构入土深度太浅;
②外面水压力、土压力过大;
③没有及时施作底板,施加水平支撑力,导致踢脚破坏。
查看解析

相关试题

单选
关于模板支架拱架的拆除要求中,正确的是( )。
A 中等跨径实腹式拱桥宜在拱上结构全部完成后卸落拱架 B 横向应对称均衡卸落、在纵向应同时卸落 C 悬臂梁结构的模板宜从悬臂端开始顺序卸落 D 简支梁、连续梁结构的模板应从支座方向向跨中依次循环卸落
查看
单选
关于挖土路基施工描述错误的是( )。
A 挖土时应自上向下分层开挖 B 必须避开构筑物、管线,在距管道边 1m 范围内应采用人工开挖 C 在距直埋缆线 2m 范围内宜采用人工开挖 D 过街雨水支管沟槽及检查井周围应用石灰土或石灰粉煤灰砂砾填实
查看
单选
下列旧水泥混凝土路面经修补后,不宜用作沥青路面基层的是( )路面。
A 大部分板缝处都有破损的 B 局部有酥空、空鼓、破损的 C 板块发生错台或网状开裂的 D 路面板边有破损的
查看
单选
以粗集料为主的沥青混合料复压宜优先使用( )。
A 振动压路机 B 钢轮压路机 C 重型轮胎压路机 D 双轮钢筒式压路机
查看
单选
污水处理厂试运行程序有:①单机试车;②设备机组空载试运行;③设备机组充水试验;④设备机组自动开停机试运行;⑤设备机组负荷试运行。正确的试运行流程是( )。
A ①→②→③→④→⑤ B ①→②→③→⑤→④ C ①→③→②→④→⑤ D ①→③→②→⑤→④
查看
单选
垃圾填埋场必须进行防渗处理,下列压实黏土防渗层施工说法正确的是( )。
A 粒径小于0.075mm的土粒干重应大于土粒总干重的20% B 施工压实后的填土层厚度不应超过200mm C 应主要采用有振动的羊足压路机分层压实,表层采用滚筒式碾压机压实 D 拟采用的黏土料场中宜每100m2设置1个取样点,取样点总数不应少于5个
查看
单选
城镇供热管道安装质量检验主控项目为( )。
A 高程、中心线位移 B 中心线位移、立管垂直度 C 高程、对口间隙 D 立管垂直度、对口间隙
查看
单选
危大工程施工前施工单位应当编制专项施工方案,下列需要进行专家论证的危大工程专项施工方案是( )。
A 高度超过24m的落地式钢管脚手架搭设工程 B 开挖深度15m的人工挖孔桩工程 C 起重量300kN的起重设备安装工程 D 开挖深度为4m的基坑降水工程
查看
单选
下列关于路基压实说法正确的是( )。
A 填方段内应事先找平,当原地面横坡陡于1:5时需修成台阶形式,每层台阶宽度不得小于1.0m,台阶顶面应向外倾斜 B 路基施工质量检查与验收的主控项目为:压实度、弯沉值、路床纵断面高程 C 不应使用沼泽土、泥炭土、有机土、房渣土、工业废渣做路基填料 D 当管道结构顶面至路床的覆土厚度不大于500mm时,不得使用压路机,且应对管道结构进行加固
查看
单选
( )是施工设计阶段确定建设工程项目造价的依据,是设计文件的组成部分。
A 施工预算 B 设计概算 C 施工图预算 D 竣工结算
查看
