分析

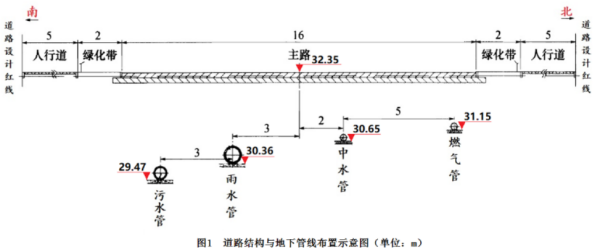

案例题 某市政道路及综合管线工程,道路东西走向,起讫里程为K0+142m~K2+830m,同期敷设雨水、污水、中水和燃气等管线。道路面层为200mm厚的改性沥青混合料,基层为360mm厚水泥稳定碎石,底基层300mm厚石灰土。道路结构及管线布置如图1所示。

拟建道路穿越农田,地势平坦,现况地面标高比设计道路路面标高平均低150mm,经监理工程师同意,项目部决定将红线范围内的地面清表至路床顶标高后,再进行管线施工。清除地表土方的工程量经监理现场确认。
施工过程中发生如下事件:
事件一:为保障水泥稳定碎石基层的施工进度,项目部在现场暂存了大量水泥稳定碎石,实际摊铺碾压时已超过24h。鉴于基层层厚过大,项目部采用了分层摊铺施工。为防止施工中水分蒸发,项目部在第一层摊铺完之后,随即摊铺第二层。基层成型后,项目部发现水泥稳定碎石基层表面松散,骨料明显离析。
事件二:为保证沥青路面施工正常进行,项目部要求厂家加大改性沥青混合料生产量,储存量能保证两天的摊铺量。梯队作业摊铺时,纵缝采用热接缝,横缝采用平接缝。横缝施工时,项目部用机械切割不平整面,清除泥水,干燥后涂刷粘层油,铺筑新料。采用轮胎压路机碾压,先纵向碾压,再横向碾压。
问题:
1、说明综合管线工程的施工顺序,说明理由。
2、事件一中,水泥稳定碎石的施工是否正确?如不正确,写出正确做法。
3、请指出事件二中沥青路面施工的错误之处并进行改正。路面纵向接缝该如何处理?
4、沥青路面施工质量验收的主控项目有哪些?

正确答案
1、施工顺序:污水管→雨水管→中水管→燃气管。理由:新建地下管线施工必须遵循“先地下,后地上”、“先深后浅”的原则。
2、不正确。
正确做法:(1)厂拌水泥稳定碎石混合料,自拌合开始至摊铺有时限要求,不超过3h。
(2)分层摊铺时,应在下层养护7d后,方可摊铺上层材料。
3、错误之处1:项目部要求厂家加大改性沥青混合料生产量,储存量能保证两天的摊铺量。
正确做法:改性沥青混合料的贮存时间不宜超过24小时。
错误之处2:采用轮胎压路机碾压,先纵向碾压,再横向碾压。
正确做法:改性沥青混合料面层碾压宜采用振动压路机或钢筒式压路机,不宜采用轮胎压路机,以防沥青混合料被搓擦挤压上浮,造成构造深度降低或泛油。横缝先横向碾压,再纵向碾压。
路面纵向接缝的处理:纵向接缝为热接缝,应将已摊铺部分留下10~20cm宽暂不碾压,作为后续部分的基准面,然后跨缝压实。
4、主控项目有原材料、压实度、弯沉值、面层厚度。
查看解析

相关试题

单选
关于模板支架拱架的拆除要求中,正确的是( )。
A 中等跨径实腹式拱桥宜在拱上结构全部完成后卸落拱架 B 横向应对称均衡卸落、在纵向应同时卸落 C 悬臂梁结构的模板宜从悬臂端开始顺序卸落 D 简支梁、连续梁结构的模板应从支座方向向跨中依次循环卸落
查看
单选
关于挖土路基施工描述错误的是( )。
A 挖土时应自上向下分层开挖 B 必须避开构筑物、管线,在距管道边 1m 范围内应采用人工开挖 C 在距直埋缆线 2m 范围内宜采用人工开挖 D 过街雨水支管沟槽及检查井周围应用石灰土或石灰粉煤灰砂砾填实
查看
单选
下列旧水泥混凝土路面经修补后,不宜用作沥青路面基层的是( )路面。
A 大部分板缝处都有破损的 B 局部有酥空、空鼓、破损的 C 板块发生错台或网状开裂的 D 路面板边有破损的
查看
单选
以粗集料为主的沥青混合料复压宜优先使用( )。
A 振动压路机 B 钢轮压路机 C 重型轮胎压路机 D 双轮钢筒式压路机
查看
单选
污水处理厂试运行程序有:①单机试车;②设备机组空载试运行;③设备机组充水试验;④设备机组自动开停机试运行;⑤设备机组负荷试运行。正确的试运行流程是( )。
A ①→②→③→④→⑤ B ①→②→③→⑤→④ C ①→③→②→④→⑤ D ①→③→②→⑤→④
查看
单选
垃圾填埋场必须进行防渗处理,下列压实黏土防渗层施工说法正确的是( )。
A 粒径小于0.075mm的土粒干重应大于土粒总干重的20% B 施工压实后的填土层厚度不应超过200mm C 应主要采用有振动的羊足压路机分层压实,表层采用滚筒式碾压机压实 D 拟采用的黏土料场中宜每100m2设置1个取样点,取样点总数不应少于5个
查看
单选
城镇供热管道安装质量检验主控项目为( )。
A 高程、中心线位移 B 中心线位移、立管垂直度 C 高程、对口间隙 D 立管垂直度、对口间隙
查看
单选
危大工程施工前施工单位应当编制专项施工方案,下列需要进行专家论证的危大工程专项施工方案是( )。
A 高度超过24m的落地式钢管脚手架搭设工程 B 开挖深度15m的人工挖孔桩工程 C 起重量300kN的起重设备安装工程 D 开挖深度为4m的基坑降水工程
查看
单选
下列关于路基压实说法正确的是( )。
A 填方段内应事先找平,当原地面横坡陡于1:5时需修成台阶形式,每层台阶宽度不得小于1.0m,台阶顶面应向外倾斜 B 路基施工质量检查与验收的主控项目为:压实度、弯沉值、路床纵断面高程 C 不应使用沼泽土、泥炭土、有机土、房渣土、工业废渣做路基填料 D 当管道结构顶面至路床的覆土厚度不大于500mm时,不得使用压路机,且应对管道结构进行加固
查看
单选
( )是施工设计阶段确定建设工程项目造价的依据,是设计文件的组成部分。
A 施工预算 B 设计概算 C 施工图预算 D 竣工结算
查看
