案例题 某施工单位项目部承建一城镇道路工程,道路全长1.2km,水泥混凝土路面,路面材料包括C30 水泥混凝土、水泥稳定土、水泥稳定碎石,道路横断面如图1 所示。雨水主管道采用高强度聚丙烯双壁波纹管,敷设在道路中心线下;雨水口利用横向排水支管接入雨水主管道检查井;雨水主管道检查井为砖砌圆井,井壁采用 M10 水泥砂浆抹面;横向排水支管采用 PE 管,管长随检查井尺寸调整。污水管道采用钢筋混凝土企口管,敷设在道路右侧车行道下,距道路中心6.5m。

施工过程中发生了以下事件:
事件一:雨水主管道敷设时,沟槽采用机械放坡开挖,预留不小于 0.1m 土层用人工清槽,且不得超挖。沟槽开挖且地基处理完成后,施工单位与相关单位共同进行了地基验槽。
事件二:面层施工前,项目部将面层施工工艺向施工班组做了如下详细的交底:安装模板→装设钢筋、拉杆与传力杆→混凝土拌合与E→混凝土浇筑与F→混凝土G 及切缝→开放交通。
事件三:对开挖敷设的横向排水支管接头采用热熔连接,连接工艺流程为:焊机状态调试→管材准备就位→工序H→预热→加温熔化→工序I→工序J。热熔连接完成后对接头进行了相关检验。
【问题】

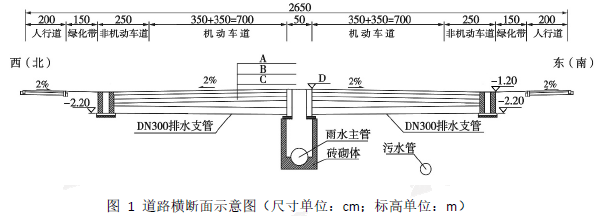

1.从三种路面材料中分别选出图1 中A 层、B 层、C 层对应的材料,并列式计算标高D。
2.改正事件一的错误做法,并写出地基验槽的相关单位和验槽项目。
3.事件二中,写出施工工序E、F、G 的名称,并分别指出拉杆、传力杆采用的钢筋类型。
4.事件二中,写出切缝时混凝土的强度要求及切缝宽度,并写出开放交通的条件。
5.事件三中,写出施工工序H、I、J 的名称,并写出热熔接头质量检验的项目及比例。

正确答案
1.(1)A 层:C30 水泥混凝土;
B 层:水泥稳定碎石;
C 层:水泥稳定土。
(2)标高D=-1.20+(7+2.5)×2%=-1.01m。
2.(1)改正:排水管道机械开挖时槽底预留200~300mm 土层,由人工开挖至设计高程,整平。
(2)地基验槽单位:建设、勘察、设计、监理、质监等单位。(满分1 分,给满为止)
(3)验槽项目:①主控项目:原状地基土不得扰动、受水浸泡或受冻;地基承载力应满足设计要求;进行地基处理时,压实度、厚度满足设计要求。②一般项目:槽底高程;槽底中线每侧宽度;沟槽边坡。
3.(1)E:运输;F:振捣;G:养护。
(2)拉杆采用螺纹钢筋;传力杆采用光圆钢筋。
4.(1)①切缝时间:混凝土达到25%~30%设计强度;②切缝宽度:4~6mm;
(2)混凝土完全达到设计弯拉强度(或“达到100%设计弯拉强度”)且填缝完成后,方可开放交通。
5.(1)H:管材对正检查;I:加压对接;J:保压冷却。
(2)应对接头进行100%卷边对称性和接头对正性检验;不少于15%的接头进行卷边切除检验。
查看解析

相关试题

单选
刚性挡土墙结构承受土压力中,位移最大的是( )。
A 竖向推挤力 B 被动土压力 C 主动土压力 D 静止土压力
查看
单选
下列稀浆罩面质量验收项目中,属于主控项目的是( )。
A 表观质量 B 横向接缝 C 边线质量 D 抗滑性能
查看
单选
土质路基压实过程中,路基行车带压实度不足的治理措施正确的是( )。
A 清除碾压层下软弱层,换填良性土壤后重新碾压 B 碾压前加热压路机机轮 C 用冷冻法处理待碾压的路基 D 对压实度不足地区进行注浆
查看
单选
用于沥青混合料的沥青应具有夏天不软,冬天不脆裂的性能属于( )。
A 适当的稠度 B 较大的塑性 C 足够的温度稳定性 D 较好的大气稳定性
查看
单选
下列关于挖土路基的说法,不正确的是( )。
A 挖方段不得超挖,应留有碾压到设计高程的压实量 B 碾压时,应视土的干湿程度而采取洒水或换土、晾晒等措施 C 过街雨水支管沟槽及检查井周围应用素土填实 D 压路机不小于12t级,碾压应自路两边向路中心进行
查看
单选
下列关于现浇混凝土墩台的说法错误的是( )。
A 墩台混凝土浇筑前应对基础混凝土顶面做凿毛处理 B 墩台混凝土宜水平分层浇筑,每层高度宜为1.5~2m C 钢管混凝土墩柱应采用补偿收缩混凝土 D 墩台混凝土分块浇筑时,接缝应与墩台截面尺寸较大的一边平行
查看
单选
下列关于沉入桩施工的说法,错误的是( )。
A 沉桩时,根据基础的设计标高,宜先深后浅 B 沉桩时,根据桩的规格,宜先小后大,先长后短 C 对于密集桩群,沉桩顺序宜由中间向两个方向或四周对称施工 D 终止锤击的的控制一般应该以桩端设计标高为主,贯入度为辅
查看
单选
沉井施工分节制作时,如果设计无要求,混凝土强度应达到设计强度等级( )后,方可拆除模板或浇筑后节混凝土。
A 30% B 50% C 75% D 60%
查看
单选
关于预应力混凝土结构模板拆除的说法,错误的是( )。
A 侧模应在预应力张拉前拆除 B 底模应在预应力张拉后拆除 C 模板拆除应遵循先支后拆,后支先拆的原则 D 简支梁结构的模板应从支座向跨中方向依次循环卸落
查看
单选
地下连续墙的施工工序不包括( )。
A 导墙施工 B 槽底清淤 C 吊放钢筋笼 D 拔出型钢
查看
