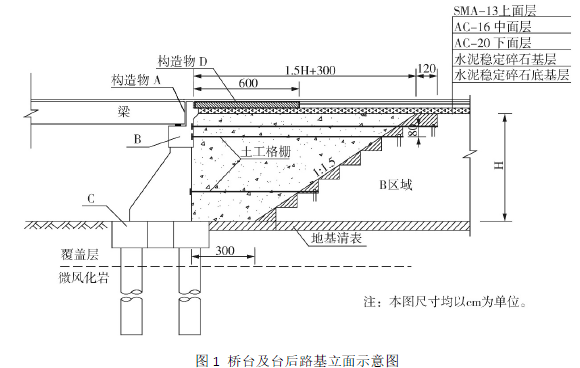

1.(1)A:伸缩装置(伸缩缝);B:台帽;C:承台;D:桥头搭板。
(2)构件A 作用:调节由车辆荷载和桥梁建筑材料所引起的上部结构之间的位移和联结;
构件D 作用:防止桥台与台背填土的不均匀沉降引起的桥头跳车现象;
桥台作用:一边与路堤相接,防止路堤滑塌;另一边支承桥跨结构的端部;
桩基础作用:保证桥梁桥台安全并将荷载传至地基的结构;
土工格栅作用:减少路基与桥台之间的不均匀沉降。
2.(1)监理单位和建设单位;
(2)外环路工程:单位工程;
桥梁工程:子单位工程;
支座工程:分部工程;
灌注桩混凝土灌注工程:分项工程。
3.(1)项目部应选择冲击钻;属于泥浆护壁成孔。
(2)断桩原因:清孔时孔内泥浆悬浮的砂粒太多、初灌混凝土量不够、导管拔出混凝土面、混凝土初凝和终凝时间太短(或灌注时间太长)。(满分1.5 分,给满为止)
(3)大体积温度裂缝预防措施:
1)水泥:①选用低水化热水泥;②降低水泥用量;
2)骨料:①控制骨料级配;②控制骨料含泥量;
3)外加剂:掺缓凝剂、减水剂;
4)混凝土分层浇筑,连续分层时层厚宜为300~500mm,间歇分层时做好施工缝的处理;
5)控制内外温差20℃之内,内部预埋冷却水管,外部保温;
6)大体积混凝土保湿养护时间不宜少于14d。(满分3 分,给满为止)
4.(1)错误;改正:摊铺水泥稳定碎石前路床表面应湿润。
(2)错误;改正:基层混合料每层最大压实厚度为200mm。
(3)正确。
(4)错误;改正:设超高的平曲线段,应由内侧向外侧碾压。
(5)错误;改正:摊铺好的水泥稳定碎石宜在水泥初凝前碾压成型。
5.(1)路基主控项目:压实度、弯沉值;
(2)基层主控项目:原材料、基层压实度、7D 无侧限抗压强度;
(3)面层主控项目:原材料、面层厚度、压实度、弯沉值。
