1.(1)地质超前预报方法:地质调查法、超前钻探法、物理探测法、超前导洞法、水力联系观测法。
(2)地质超前预报内容包括:地层岩性、地质构造、不良地质、地下水。

2.正确的工序是:④→⑥→③→⑤。修改理由是:下台阶应先开挖围岩较弱处,各部分初期支护应在开挖后立即进行(或早支护、或边开挖边支护)。
表列⑦项为核心土开挖,⑧项为施工仰拱,⑨项为施作二次衬砌。

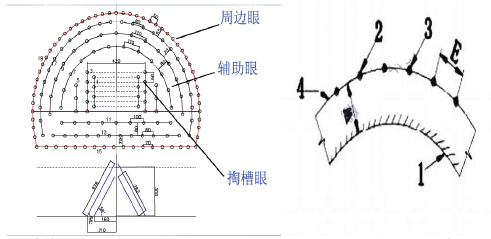

3.掏槽眼→辅助眼→周边眼。掏槽眼的作用是将开挖面上某一部位的岩石掏出一个槽,以形成新的临空面,为其他炮眼的爆破创造有利条件。周边眼的作用是爆破后使坑道断面达到设计的形状和规格。
E—周边眼的间距;W—最小抵抗线。
4.(1)补充必测项目还有:周边位移、地表下沉(h0≤2.5b)、拱脚下沉。
(2)选测项目的选择还考虑:隧道断面形状、大小和埋深、围岩条件、周边环境条件。
(3)该段围岩位移管理等级为Ⅰ级管理,应采取特殊措施,比如:① 暂停开挖;② 人员撤离;③ 加强监控量测。
5.补充内容有:交通工具、个体防护设备、医疗设备和药品、生活保障和救援物资。
