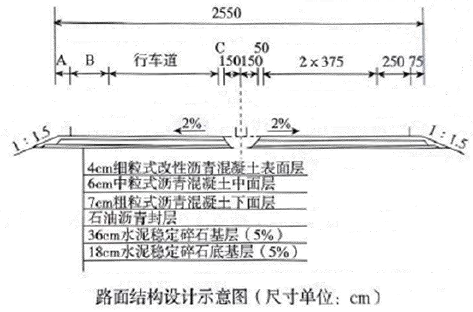

案例题 某施工单位承建了一段一级公路工程,路面结构设计示意图如下图所示。

施工中发生如下事件:
事件一:场地建设按照标准化施工,满足安全、实用美观等要求,对自建房屋提出下列要求:
(1)最低标准为活动板房,建设宜选用阻燃材料,搭建不宜超过两层;
(2)每组最多不超过10栋,组与组之间的距离不小于6m;
(3)栋与栋距离不小于4m,房间净高不低于2.5m;
(4)驻地办公区、生活区应采用集中供暖设施,严禁电力取暖。
事件二:表面层严格制定施工要求,表面层采用走线法施工;初压采用钢轮压路机静压1~2遍,温度应不低于100℃,并紧跟摊铺机进行。
施工中,完成碾压并经压实度检测合格后应立即进行养护。养护采用两种方法养护,加盖塑料薄膜和洒水车进行养护。按技术规范养护期不小于3d,在养护期间应由专人负责限制车辆行驶,除洒水车外,禁止重型车辆行驶。
【问题】
1.写出路面结构设计图中A、B、C的名称。
2.沥青路面结构层由哪几部分组成?
3.逐条判断自建房屋要求是否正确,并改正错误。
4.指出并改正事件二中的错误之处。
5.改正施工中养护中的错误。该路面养护的方法还有哪些?

正确答案
1.A:土路肩;B:硬路肩;C:路缘带。
2.沥青路面结构层由面层、基层、底基层、垫层组成。
3.(1)正确。
(2)不正确。
改正:每组最多不超过10栋,组与组之间距离不小于8m。
(3)不正确。
改正:栋与栋距离不小于4m,房间净高不低于2.6m。
(4)正确。
4.错误1:表面层采用走线法施工。
改正:表面层采用平衡梁法施工。
错误2:初压采用钢轮压路机静压1~2遍,温度应不低于100℃,并紧跟摊铺机进行。
改正:初压采用钢轮压路机静压1~2遍,温度应不低于120℃,并紧跟摊铺机进行。
5.(1)按技术规范养护期应不小于7d。
(2)该路面养护的方法还有:土工布覆盖养护、铺设湿砂养护、草帘覆盖养护等方法。
查看解析

相关试题

单选
下列关于雨期填筑路基施工错误的是( )。
A 填料应选用透水性好的碎石土、卵石土、砂砾、石方碎渣和砂类土等。含水率过大难以晾晒的土不得用作雨期施工填料 B 每一填筑层表面应做成2%-4%双向路拱横坡以利于排水,低洼地带或高出设计洪水位0.5m以下部位应选用粉土、黏土等填料分层填筑,并及时施作护坡、坡脚等防护工程 C 雨期填筑路堤需借土时,取土坑的设置应满足路基稳定的要求 D 路堤应分层填筑,并及时碾压
查看
单选
路基施工局部出现“弹簧土”现象时,不应采用的处理措施是( )。
A 翻土晾晒,当含水量接近最佳含水量时候压实 B 换填含水量适当的素土,碾压密实 C 掺拌适量消解石灰,翻拌均匀压密实 D 换用大吨位压路机碾压至密实
查看
单选
关于重力式挡土墙墙背所受的土压力排序,正确的是( )。
A 仰斜式>俯斜式>垂直式 B 仰斜式>垂直式>俯斜式 C 俯斜式>垂直式>仰斜式 D 垂直式>俯斜式>仰斜式
查看
单选
关于人工挖孔灌注桩施工的说法,错误的是( )。
A 孔壁支护不得占用桩径尺寸 B 作业人在孔内连续作业不得超过 4h C 护壁上的爬梯应每间隔 8m 设一处休息平台 D 孔深超过 30m 的应配备作业人员升降设备
查看
单选
路基施工准备的一般规定,应进行施工调查及现场核对,根据设计要求、合同条件及现场情况等,编制( )。
A 施工方案 B 施工组织设计 C 专项方案 D 施工进度计划
查看
单选
下列关于透层油施工技术要求说法,正确的是( )。
A 透层油的用量通过计算确定 B 透层油宜采用沥青洒布车分次喷洒均匀 C 透层油必须洒布均匀,有花白遗漏使用小型机械补洒 D 透层油喷洒过量的立即撒布石屑或砂吸油
查看
单选
桥梁桥面与低水位之间的高差称为( )。
A 建筑高度 B 桥梁高度 C 桥下净空高度 D 容许建筑高度
查看
单选
沥青表处路面薄、造价低、施工简便、行车性能好,适用于( )公路的沥青面层。
A 三级及三级以下 B 三级及三级以上 C 四级及四级以下 D 四级及四级以上
查看
单选
某项目2017年3月1日确定了中标人,2017年3月8日发出了中标通知书,2017年3月12日中标人收到了中标通知书,则签订合同的日期应该不迟于( )。
A 2017年3月16日 B 2017年3月31日 C 2017年4月7日 D 2017年4月11日
查看
单选
下列关于公路工程建造师执业工程规模标准的叙述有误的是( )。
A 大型桥梁工程的单跨≥50m B 中型桥梁工程的桥长≥1000m C 大型隧道工程的长度≥1000m D 中型单项合同额为500万元~3000万元
查看
