简答题:背景材料:甲施工单位承接机场空管工程的施工项目,包括仪表着陆系统,语音数据记录仪等设备采购与工艺安装。工程开工后,发生如下事件:
事件一,施工单位主要负责人组织编制了民航专业工程质量和施工安全综合应急预案拟报建设单位审批后发布,并送监理单位备案。
事件二,因国外疫情原因,施工单位负责采购的仪表着陆系统设备推迟交货,为不影响工期,施工单位将仪表着陆系统设备的运输方式由海运改为空运,造成施工单位多支付运费18万元,设备到位后又因当地发生了罕见暴雨,整个项目停工10天。造成施工单位窝工损失15万元,施工单位向建设单位提出工期10天和费用索赔33万元。(即多支付运费,窝工损失费合计)

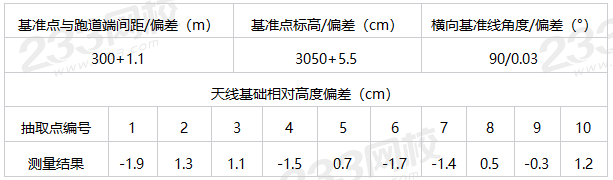

事件三,航向天线基础施工完成后,施工单位对天线基础基准点及随机抽取的天线基础10个点相对高度进行复核。
事件四,语音数据记录仪安装完成后,施工单位对其功能进行了检测。

【问题】
1.事件一中,施工单位的做法是否正确?请说明理由。
2.事件二中,施工单位提出的工期索赔和费用索赔是否合理?请说明理由。
3.事件三中,施工单位测得的数据是否满足规范要求?请说明理由。
4.事件四中,语音数据记录仪应该检测的功能有哪些?

正确答案
1.事件一中,施工单位的做法是否正确?请说明理由。
理由:(1)综合应急预案应由项目主要负责人组织编制而不是施工单位主要负责人;(2)应急预案应经项目主要负责人审批后发布而不是建设单位审批后发布;应送建设单位备案而不是送监理单位备案。
参照《民航专业工程质量和施工安全应急预案管理规定》
2.事件二中,施工单位提出的工期索赔和费用索赔是否合理?请说明理由。
(1)工期索赔合理,理由:“罕见暴雨”属于不可抗力,由此造成的工期损失可以索赔;
(2)费用索赔不合理,理由:①为不影响工期改变运输方式所增加的费用,并非与合同相比较增加的费用;②罕见暴雨”属于不可抗力,由此造成的窝工费用由施工单位自己承揽。
3.事件三中,施工单位测得的数据是否满足规范要求?请说明理由。
(1)基准点与跑道端间距/偏差1.1m不满足规范要求;
理由:规范规定误差不大于±1m;
(2)基准点标高/偏差5.5cm满足规范要求;
理由:规范规定误差不大于±10cm;
(3)横向基准线角度/偏差0.03°不满足规范要求;
理由:规范规定误差不大于±0.01°;
(4)天线基础相对高度偏差满足规范要求;
理由:天线阵基础平面高度偏差不超过±2cm
4.事件四中,语音数据记录仪应该检测的功能有哪些?
检测的功能有:采集功能、记录功能、存储功能、回放功能、检索功能等。
注:参照视频监视系统的功能。
查看解析

相关试题

单选
下列设备中,安装于升降带之外的是()。
A 多点定位天线 B PAPI灯 C 下滑天线 D 前向散射仪
查看
单选
某繁忙机场增设了快速出口滑行道,其主要目的是()。
A 便于航空器快速穿越跑道 B 减少航空器穿越跑道次数 C 减少航空器占用跑道时间 D 便于航空器快速滑出机位
查看
单选
海平面标准大气条件,无风、跑道纵坡为零和飞机核定的()是决定飞机基准飞行场地长度的条件。
A 最大机坪质量 B 飞机最大起飞质量 C 飞机最大着陆质量 D 飞机最大空机质量
查看
单选
新建机场的项目的()应当与主体工程同时设计、同时施工、同时验收、同时投入使用。
A 结构工程 B 空管设施 C 场外配套设施 D 安全设施
查看
单选
石质混合料压实质量指标是()。
A 密实度 B 固体体积率 C 孔隙率 D 最大干密度
查看
单选
新建运输机场道面工程竣工验收时,应对()进行严格控制。
A 跑道 B 平行滑行道 C 垂直联络道 D 停机坪
查看
单选
道面水泥混凝土搅拌机装料的顺序为()。
A 细集料、水泥、粗集料 B 粗集料、细集料、水泥 C 水泥、粗集料、细集料 D 细集料、粗集料、水泥
查看
单选
岩石强度高、级配良好的填料优先用于填筑飞行区道面影响区和()。
A 飞行区土面区 B 航站区 C 预留发展区 D 填方边坡稳定影响区
查看
单选
下列民航业务中,不使用民航数据通信网络的是()。
A 民航气象业务 B 航行情报业务 C 航空广播业务 D 民航信息业务
查看
单选
下列设备中,可探测机场低空风切变的是()。
A 风向指示器 B 前向散射仪 C 风向风速仪 D 天气雷达
查看
刷题小程序
民航机场工程管理与实务题库小程序
