1.
本工程属于后张法,有粘结。
2.
干燥、防潮、通风良好、无腐蚀气体和介质。
3.
(1)出厂合格证、检验报告和质量证明文件。
(2)见证取样还需检测表面质量、外形尺寸、力学性能试验
4.
中板总数=22×5×4=440片

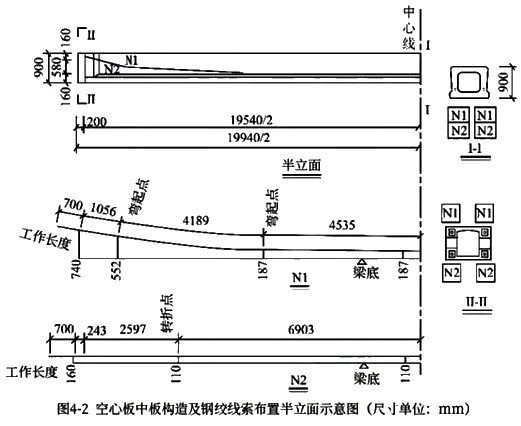

N1钢绞线单根长度:2×(4535+4189+1056+700)=20960mm
N2钢绞线单根长度:2×(6903+2597+243+700)=20886mm
一片空心板需要钢纹线长度:
2×(20.96+20.886)=83.692m
全桥空心板的钢绞线用量:
440×83.692=36824.48m
5.
侧模拆除条件:预应力张拉前拆除,且混凝土强度应能保证结构棱角不损坏时方可拆除,混凝土强度宜2.5MPa及以上。
芯模拆除条件:混凝土抗压强度能保证结构表面不发生塌陷和裂缝。
6.
A>B,质量评定时应使用B。
