公路工程管理与实务
>
案例题 某大桥上桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为16m至25m,各梁段高度为2.7
分析
案例题 某大桥上桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为16m至25m,各梁段高度为2.7m至5.6m。主桥0号,1号梁段采用塔设托架浇筑施工。其余梁段采用菱形桁架势性能按“T”形堆成悬臂浇筑。
事件一:施工单位在另一同类桥梁(最大梁段重量与截面尺寸与本桥均相同)施工中已设计制作了满足使用要求的菱形桁架式挂篮,单侧挂篮结构及各组成部件如图2所示,经技术人员验算校核,该挂篮满足本桥施工所要求的强度和刚度性能,且行走方便,便于安装拆卸,按程序检查验收合格后用于本桥施工。
事件二:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇筑施工工序为:①挂篮组拼就位→②安装箱梁底模及外侧模板→③安装底板、腹板钢筋及底板预应力管道→④→⑤安装内侧模、顶模及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→⑩→(11)封锚及预应力管道压浆→(12)挂篮前移就位。
事件三:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前进行了安全技术交底。
【问题】

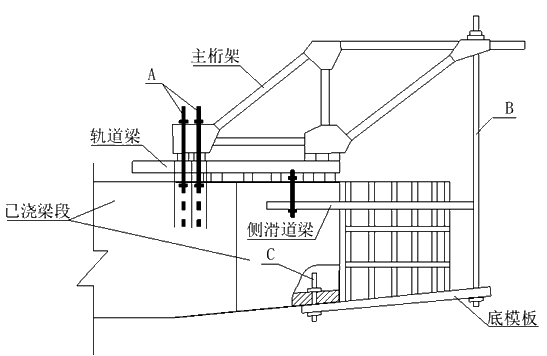

1.写出图2挂篮系统中A、B、C各部件的名称,按平衡方式划分,该挂篮属于哪一种类型
2.在事件一中,挂篮还应完成那些主要程序后方可投入施工?
3.写出事件一中挂篮为满足使用与安全要求还应具备的主要性能。
4.写出事件二中工序④、⑧、⑩的名称。
5.在事件三中应设置何种形式的人行登高梯道?从事挂篮悬臂浇筑的施工作业人员应采取哪些主要的高处作业个人安全防护措施?
正确答案
1.A——锚固钢棒;B——前吊带;C——后吊带
按平衡方式划分,该挂篮属于自锚式。
2.挂篮组拼后,应全面检查其安装质量,并进行模拟荷载试验,符合挂篮设计要求后方可正式投入使用。
3.挂篮为满足使用与安全要求还应具备的主要性能有行走、锚固方便可靠,重量不大于设计规定。
4.
④——浇筑底板混凝土;⑧——检查并清洁预应力管道(或混凝土养护);⑩——张拉预应力钢束。
5.
应设置“之”字形的登高人行梯道;高处作业个人应戴安全帽、系安全带、穿防滑鞋。
查看解析
