分析

案例题 某施工单位与建设单位签订了路基工程施工承包合同,包括桥涵两座和路基填筑工程,合同工期390天,合同总价5000万元。
施工前施工单位向工程师提交了施工组织设计和施工进度计划。

该工程在施工过程中发生了如下事件:
(1)因地质勘探报告不详,出现图纸中未标明的地下障碍物,处理该障碍物导致A工作持续时间延长10天,增加人工费2万元、材料费4万元、机械费3万元。
(2)基坑开挖时因边坡支撑失稳坍塌,造成B工作持续时间延长15天,增加人工费1万元、材料费1万元、机械费2万元。
(3)因不可抗力而引起施工单位的供电设施发生火灾,使工作C持续时间延长10天,增加人工费1.5万元、其他损失费用5万元。
(4)结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30天。
针对上述事件,施工单位按程序提出了工期索赔和费用索赔,编写了索赔报告。
施工过程中还发生了如下事件:
事件1:项目部在路基填筑前,委托有资质的试验室进行了标准击实试验,报项目技术负责人批准后实施。
事件2:路基分层填筑时,施工单位在检验了有关指标后并经专业监理工程师验收后进行上一层的填筑,后总监对压实度指标有怀疑,要求施工单位重新取样检验,经重新检验后不合格。施工单位向监理工程师提出,分层填筑经过了专业监理工程师的验收,现在检验不合格,是监理工程师失职造成的。要求监理单位给予工期和费用索赔。

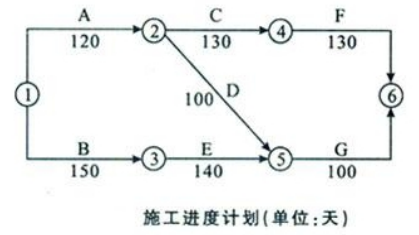

<1>.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。
<2>.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。

<3>.施工单位可以获得的工期补偿是多少天?说明理由。

<4>.施工单位租赁土方机械用于工作A、B,日租金为1500元/天,则施工单位可以得到的土方租赁机械的租金补偿费用是多
少?为什么?

<5>.事件1中项目部有何不妥之处?请指出并改正。
<6>.事件2中施工单位的要求是否正确?说明理由。

正确答案
<1>.关键线路:①→③→⑤→⑥(或B→E→G)。计算工期为390天,按此计划可以按合同工期要求完工。
<2>.事件1:不能获得工期补偿,因为工作A是延期没有超过总时差;可以获得费用补偿,因为图纸未标明的地下障碍物属于建设单位的风险。
事件2:不能获得工期和费用补偿,因为基坑边坡支撑失稳属于施工单位施工方案有误,应由承包商承担该风险。
事件3:能获得工期补偿,因应由建设单位承担不可抗力的工期风险;不能获得费用补偿,因不可抗力发生的费用应由双方分别承担各自的费用损失。
事件4:能获得工期和费用补偿,因为建设单位工程变更属建设单位的责任。

<3>.施工单位可获得的工期延期补偿为30天,因为考虑建设单位应承担责任或风险的事件1工作A延长10天;事件3中的工作C延长10天,事件4中的工作E延长30天,新的计算工期为420天,(420-390)=30天。

<4>.施工单位应得到10天的租金补偿,补偿费用为10天×1500元/天=1.5万元,因为工作A的延长导致该租赁机械在现场的滞留时间增加了10天,工作B不予补偿。

<5>.标准试验报项目技术负责人审批后实施不妥,项目部应将试验报告和试验材料提交监理工程师中心试验室审查批准后实施。
<6>.不正确。对于隐蔽工程揭开后不符合合同及规范的要求的,由承包商承担一切费用,工期不予顺延,因为这是承包商的责任。
查看解析

相关试题

单选
地下排水设施的作用有( )。
A 将路基范围内的地下水位降低 B 拦截地下水 C 防止路基范围内的地面水流入路基内 D 防止路基范围内的地下水流入路基内。
查看
单选
不宜采用强夯法施工的是()。
A 高饱和度的粉土 B 碎石土 C 杂填土 D 软土
查看
单选
桥梁桩基钻孔时,钻渣从钻杆下口吸进,通过钻杆中心排出至沉淀池内,这种钻孔方法称为()。
A 冲击钻孔法 B 正循环回转钻孔法 C 反循环回转钻孔法 D 旋挖钻机钻孔法
查看
单选
下列不属于复合式衬砌隧道和喷锚衬砌隧道施工时的现场监控量测的必测项目的是()。
A 周边位移 B 地表下沉 C 拱脚下沉 D 围岩压力
查看
单选
某软岩路堑路段缺乏合格石料,该路堑最适合修建的挡土墙是()。
A 加筋挡土墙 B 锚杆挡土墙 C 浆砌块石衡重式挡土墙 D 护臂式挡土墙
查看
单选
高性能混凝土水泥宜选用()。
A 普通硅酸盐水泥 B 复合硅酸盐水泥 C 粉煤灰硅酸盐水泥 D 火山灰质硅酸盐水泥
查看
单选
降低公路工程项目施工成本的方法和途径的说法中错误的是( )。
A 进行合同交底是降低成本的关键之一 B 制定先进的、经济合理的施工方案是降低成本的关键之一 C 提高机械利用率是降低成本的关键之一 D 组织顺序施工以便减少资源投入以及放慢施工进度是降低成本的关键之一
查看
单选
关于路基填料选择的错误说法是( )。
A 粉质土不宜直接用于填筑二级及二级以上公路的路床 B 含草皮、树根的土质严禁作为路基填料 C 强膨胀土可以直接作为路基填料 D 级配良好的砾石混合料可以作为路基填料
查看
单选
单选题 在无机结合料稳定基层(底基层)对原材料的技术要求中,有关石灰的说法正确的是( )。 在无机结合料稳定基层(底基层)对原材料的技术要求中,有关石灰的说法正
A 高速公路和一级公路用石灰应不高于Ⅱ级技术要求 B 高速公路和一级公路的基层,宜采用磨细消石灰 C 二级以下公路使用等外石灰时,有效氧化钙含量应在30%以上 D 二级公路用石灰应不低于Ⅱ级技术要求
查看
单选
连拱隧道施工的顺序正确的是( )。
A 贯通中导洞→中隔墙→主洞开挖 B 中隔墙→贯通中导洞→主洞开挖 C 主洞开挖→中隔墙→贯通中导洞 D 主洞开挖→贯通中导洞→中隔墙
查看
刷题小程序
公路工程管理与实务题库小程序
