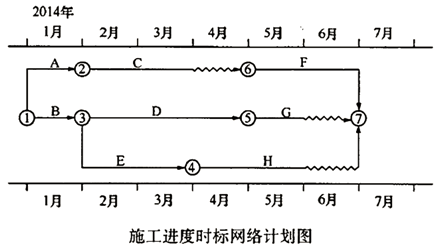

1.E工作的自由时差为零;总时差为1个月。
2.还应做:外观检查、硬度检验、静载锚固性能试验(或生产厂捉供的静载锚固性能报告)。
张拉程序不正确;因为未超张拉(或张拉力未达到1.05σcon)以及未持荷(5min)。
3.不正确。因为缺少总监审定,只有经总监理工程师审查批准的工程项目,才予以支付工程款。
驻地监理工程师对计量结果的审查主要有:一是计量的工程质量是否达到合同标准;二是计量的过程是否符合合同条件。

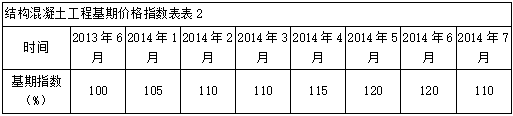

4.雨期施工增加费、利润无法获得支持。
理由是:雨期施工增加费采用全年摊销的方法,无论是否在雨季施工,均按规定的取费标准计取,不再单独计算。工期延误没有引起工程量的减少,利润已含在综合单价中,没有影响利润计取。
可以索赔工期一个月。

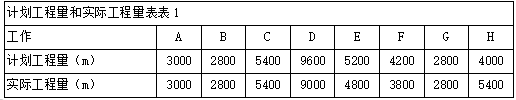

5.H工作5~7月份每月完成工程量为:5400m3/月÷3=1800m3/月。
H工作5~7月份每月已完工作预算费用均为:1800m3/月×1000元/m3=180万元。
H工作已完工作实际费用:
5月份:180万元×120%=216万元
6月份:180万元×120%=216万元
7月份:180万元×110%=198万元
