简答题:背景资料

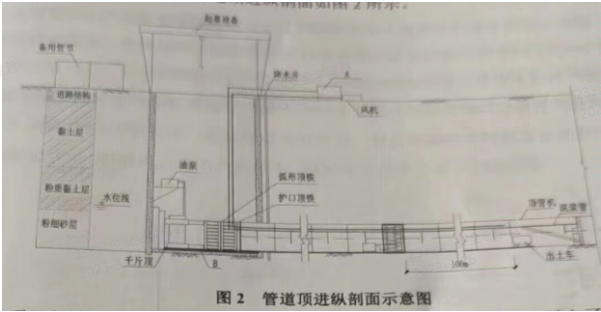

某公司承建一项管道工程,长度350m,管径2.4m,管道为钢筋混凝土管,采用**土压平衡式顶管机,配备200t×4干斤顶,单向顶进方式。根据现场某件和设计要**确定了工作井位置。工作井采用现浇钢筋混凝土沉井结构。邻近新建管位既有建筑**和其它管线不在拆迁范围。管道顶进纵创面如图2所示。某公司承建一项管道工程,长度350m,管径2.4m,管道为钢筋混凝土管,采用土压平衡式顶管机,配备200t×4干斤顶,单向顶进方式。根据现场某件和设计要求确定了工作井位置。工作井采用现浇钢筋混凝土沉井结构。邻近新建管位既有建筑和其它管线不在拆迁范围。管道顶进纵创面如图2所示。
在项目部编制的施工组织设计中,针对本工程的特点和难点,制定了**措施:在项目部编制的施工组织设计中,针对本工程的特点和难点,制定了**措施:在项目部编制的施工组织设计中,针对本工程的特点和难点,制定了以下措施:
(1)为解决顶距长、阻力大带来的顶进困难,拟更换较大顶力的千斤顶施加更大顶力;
(2)为防止顶进过程遇软弱土层时管节漂移,加强管道轴线测量,及时调整顶管机的机头方向;
(3)在顶进过程中当管线偏移量达到允许偏差值时,应进行纠偏;
(4)在顶进过程中应对周边环境进行监测。
该施工组织设计报单位技术负责人审批,未通过。单位技术负责人针对措施中的三项措施提出修改意见。
问题
1.写出图中A、B的名称。
2.工作井的井位宜布置在上游还是下游?写出原因。
3.写出顶进过程中,对周边环境需监测的内容。
4.修改项目部制定的三项技术措施中不正确之处。

正确答案
问题1.A润滑注浆系统,B导轨
问题2.工作井宜布置在下游,从下游往上游顶。依据《给水排水工程顶管技术规程》10.1.1-6;当管线坡度较大时,工作井宜设置在管线埋置较深一端,接收井宜设置在管线埋置较浅一端:
问题3.地面以上应监测地面沉降和地面建筑物的沉降、位移和损坏。地面以下应监测在顶管扰动范围内的地下构筑物、各种地下管线的沉降、水平位移及漏水、漏气。
问题4.措施(1)做法不正确,应当采用中间接力泵站的方式,来解决顶距长、阻力大带来的顶进困难。
措施(2)错误,为防止顶进过程遇软弱土层时管节漂移,应将前3-5节管体与顶管工具管联成一体,严格控制管道线形
措施(3)错误;应当每顶进一顶程,根据顶进管线偏差,采取纠偏措施。
查看解析

相关试题

单选
地铁车站施工方法中,速度快,造价低的是( )
A 喷锚暗挖法 B 盾构法 C 盖挖法 D 明挖法 E E
查看
单选
下列属于一般地表水处理厂广泛采用的常规处理流程的是()。
A 沉淀→混凝→过滤→消毒 B 混凝→沉淀→消毒→过滤 C 混凝→沉淀→过滤→消毒 D 过滤→沉淀→混凝→消毒 E E
查看
单选
两台摊铺机联合摊铺沥青混合料时,两幅之间的搭接,并应避开()。
A 道路中线 B 车道轮迹带 C 分幅标线 D 车道停车线 E E
查看
单选
关于沥青路面材料再生应用的说法,正确的是( )
A 再生剂具有良好的流变性质,复合流动度接近 B 再生沥青混合料采用自落式拌合机拌制 C 将旧沥青路面破碎后添加再生剂拌合,即可形成再生沥青混合料 D 用于交通量较大的路面面层时,旧沥青含量应为50%-80% E E
查看
单选
关于小导管注浆的技术要求,说法正确的是()。
A 注浆顺序应由.上而下,间隔对称进行 B 在黏土层中宜采用渗入注浆法 C 注浆速度应不大于50L/min D 砂层中注浆材料宜选用水泥-水玻璃双液浆 E E
查看
单选
检验批的质量验收的内容不包括( )
A 一般项目 B 功能性试验 C 主控项目 D 工程材料验收 E E
查看
单选
关于喷锚暗挖的衬砌施工的说法,正确的是()。
A 初期支护和二次衬砌均应该按从上而下的顺序施工 B 由初期支护承担大部分基本荷载,二次衬砌承担剩余基本荷载 C 初衬与围岩共同作用形成联合支护体系 D 在初期支护完成后应尽快完成二次衬砌 E E
查看
单选
通过传输接口的数据终端与计算机、绘图机连接起来,配以数据处理软件的绘图软件,即可实现测图等的自动化的是()。
A 水准仪 B 经纬仪 C 全站仪 D 测距仪 E E
查看
单选
钢筋的级别、种类和直径应按设计要求采用,当需要代换时,应由()进行变更。
A 建设单位 B 设计单位 C 施工单位 D 监理单位 E E
查看
单选
水池无粘接预应力,预应力筋长度35m,应采用的张拉方式为()
A 单端 B 两端 C 分段式 D 整体式 E E
查看
