分析

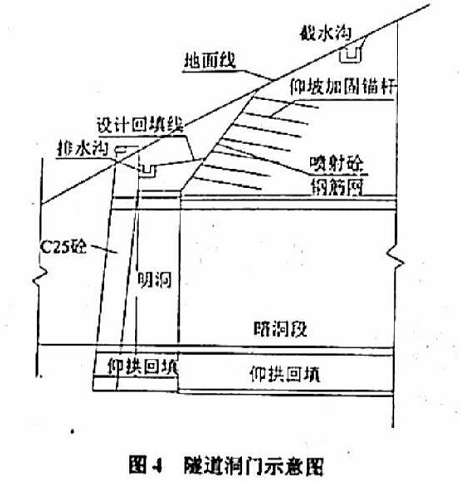

案例题 某高速公路双向六车道分离式隧道,左洞长825m,起讫桩号为ZK16+435~ZK17+260,右洞长840m,起讫桩号为YK16+440~YK17+280。隧道进出口均为V级围岩,洞身包含II、Ⅲ和Ⅳ级围岩。由于地形和地质条件限制,隧道采用出口向进口单向掘进的施工方案。隧道出口段浅理且以软弱破碎地层为主,属不良地质。隧道出口端设计为端墙式洞门,洞门设计如图4所示。

施工过程中发生了如下事件:
事件一:为降低地表水对隧道施工的影响,洞口排水系统的技术要求如下:
①仰坡坡顶的截水沟应结合永么排水系统在洞口开挖前修建
②洞顶截水沟不应与路基边沟顺接组成排水系统;
③洞门排水沟应与洞门结构同时完成
④洞口截水、排水设施不应在融雪期之前完成
⑤截水沟迎水面不得低于原地面,回填应密实且不易被水掏空。
事件二:为保障进洞施工安全,采用超前管棚支护辅助施工措施,其施工流程包括:
①钻孔
②管棚钢管内注浆
③浇筑导向墙(包括安设导向管)
④插入钢筋笼
⑤同打设管棚钢管。
事件三:隧道洞口段施工时,明洞衬砌施作应遵循以下技术要求:
①明洞衬砌内模板应采用衬砌模板台车,并应设置外模和周定支架
②明洞衬砌拱圈混凝土混合料坍落度宜控制在150mm以下
③混凝土入模温度应控制在5℃~32℃范围内
④明洞混凝上强度达到80%后方可拆除内模。
事件四:施工单位编制了隧道施工组织设计和标后预算,标后预算中的自有机械费用由不变费用和可变费用组成。项目计划工期为2年10个月,实际工期比计划工期节省了4个月。施工时投入了2台挖掘机、4台装载机和2套二衬台车等自有机械设备,其中每台装载机的原价为42万元,年折旧率为12%。
问题:
1.逐条判断事件一中洞口排水系统的技术要求是否正确。若不正确,写出正确的做法。
2.写出事件二中正确的超前管棚支护施工流程(用编号表示,如①②……)。
3.综合安全、质量、进度和经济等因素,写出隧道出口段适宜的两种开挖方法,并说明理由
4.逐条判断事件三中明洞衬砌施工遵循的技术要求是否正确。若不正确,写出正确做法。
5.计算事件四中所有装载机在该项目实际发生的折旧费,并写出自有机械不变费用中折旧费之外包含的其他三项费用名称。

正确答案
1.①正确
②错误。洞顶截水沟应与路基边沟顺接组成排水系统
③正确
④错误。洞口截水、排水设施应该在融雪期之前完成
⑤错误。截水沟迎水面不得高于原地面。
2.③①⑤④②
3.方法一:中隔壁法、交叉中隔壁法适用于围岩较差、跨度大、浅埋的场合,可以用于隧道出口。
方法二:双侧壁导坑法适用于围岩条件差、浅埋大跨度隧道的情况,适用于隧道出口。
4.①正确
②错误。明洞衬砌拱圈混凝土混合料身落度宜控制在120mm以下
③正确
④错误。明洞混凝土强度达到75%后可以拆除内膜
5.计划工期为2年10个月,实际工期比计划工期节省了4个月,则实际工期为2年6个月,为2.5年。
4*42*2.5*0.12=50.4万元,实际发生的折旧费为50.4万元。
其他三项不变费用为:检修费、维护费、安拆辅助费。
查看解析

相关试题

单选
下列对路基常用爆破方法的描述,符合光面爆破特征的是( )
A 在没有侧向临空面和最小抵抗线的情况下,用控制药量爆破的方法,使拟爆体与山体分开,作为隔振减震带 B 两相邻药包或前后排药包以若干毫秒的时间间隔依次起爆 C 在有侧向临空面的情况下,用控制抵抗线和药量的方法进行爆破 D 利用爆能将大量土石方按照指定的方向,挪移到一定的位置并堆积成光滑平整的路堤
查看
单选
预应力钢丝,钢绞线,螺纹钢筋进场分批检验时,每批质量分别应不大于( )
A 100t,60t,60t B 60t,100t,60t C 60t,60t,100t D 60t,100t,100t
查看
单选
水泥混凝土路面铺筑方式中,技术层次、装备水平和施工要求最高的是( )。
A 小型机械 B 三棍轴机组 C 碾压混凝土 D 滑模摊铺机
查看
单选
关于填土路堤施工过程质量控制的说法,正确的是( )
A 施工过程中每填筑三层后应进行压实度检测 B 压实度检测频率由现场监理工程师确定 C 填土路堤压实度检测只能采用灌砂法 D 施工过程中,每填筑2m宜检测路基中线和宽度
查看
单选
下列可作为预防路基横向裂缝的措施是( )。
A 路基填料禁止使用液限大于50、塑性指数小于26的土 B 同一填筑层不得混用不同种类的土 C 路床底以下的路基填筑,严格控制每一填筑层的含水率,标高、平整度的控制可适当放宽 D 路基顶填筑层压实厚度小于8cm
查看
单选
下列哪种盾构机属于密闭式盾构机类型( )。
A 手掘式 B 半机械式 C 机械式 D 土压式
查看
单选
公路工程项目职业健康安全管理体系实施与控制的核心是( )。
A 一岗双责 B 三个必须原则 C 安全管理“五同时” D 安全生产责任制
查看
单选
关于护栏施工技术要求的说法,正确的是( )。
A 立柱打入的护栏应在沥青路面基层铺筑之前进行施工 B 混凝土桥梁护栏应在桥面的两侧对称进行施工 C 中央分隔带开口护栏的端头基础应在上面层铺筑结束后进行施工 D 护栏的钢构件可不进行防腐处理
查看
单选
关于热拌沥青混合料基层压实的说法,正确的是( )
A 热拌沥青混合料的压实应按初压和终压(包括成型)两个阶段进行 B 初压时,压路机应从公路中心向外侧碾压,相邻碾压带应重叠1/3~1/2轮宽 C 终压可选用双轮钢管式压路机或关闭振动装置的压路机进行碾压,不宜少于两遍且无轮迹 D 初压应在混合料摊铺后较高温度下进行,终压成型的终了温度不作要求
查看
单选
关于隧道开挖方法及其适用范围的说法,正确的是( ),
A V级围岩中小跨度隧道在采用了有效的加固措施后,可采用全断面法开挖 B 台阶法适用于III~Ⅳ级围岩的单向四车道隧道 C 环形开挖预留核心上法适用于Ⅳ~V级围岩的中小跨度隧道 D 中隔壁法(CD法)适用于围岩较差、浅埋、地表沉降需要控制的单向四车道隧道
查看
