1.①需要编制水中钻孔桩施工专项技术方案、围堰专项施工方案、水下灌注泥凝土专项施工方案、围堰排水专项施工方案、大型临时工程施工方案、水上作业平台施工方案。起重吊装施工方案
②A为各部门负责人;B为全体技术人员
2.因人工挖孔桩作业条件差、劳动强度大、安全隐患大,属于限制使用类型工艺。
3.C为水密承压试验
D为接头抗拉试验
4.也可采用拔插抖动导管的方法疏通导管,但要注意不能将导管口拔出混凝土面。
造成堵管的原因:混凝土坍落度太小、和易性差,再加上运输距离过长,会导致导管堵塞。

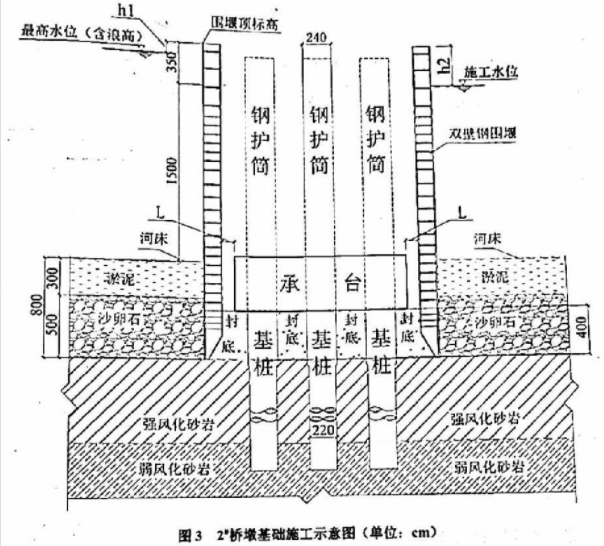

5.h1围堰顶面高程要高出施工期间最高水位(含浪高)0.5~0.7米。
L围堰内边缘与承台边缘的水平距离大于等于1米。
