分析

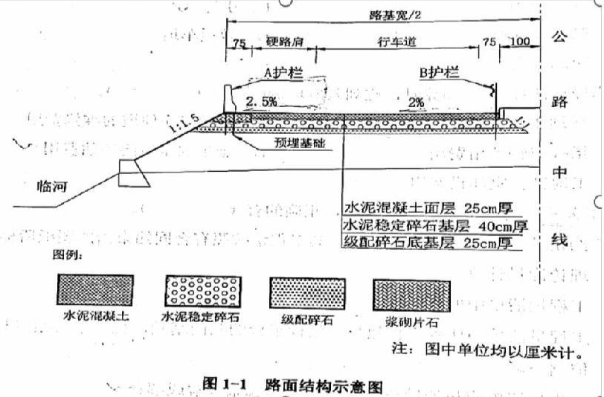

案例题 某施工单位在南方旅游区承建某一级公路水洗混凝土路面工程,起讫桩号为K0+000~K22+000,当地建筑材料充足。该公路设计速度为80Km/h,双向四车道单车道宽度3.75M,硬路肩宽度为2.5M,公路左侧临河,填方路坻高度为3~5m,临河侧及中央分隔带侧均设置了安全防撞护栏,该工程主要的施工项目有:级配碎石基层、水泥稳定碎石基层、水泥混凝土面层、中央分隔带、路面防排水及交通安全路面结构如图1-1所示。

施工过程中发生了如下事件:
事件一:为确保路面基层的施工质量、提高施工效率,项目部在底基层检验合格后,计划对路面基层分两层、等厚度进行摊铺、碾压、成型、根据项目部配置的人员和设备,项目部铺筑了试验路段,确定了确定了基层混合料的松铺系数为1.32、并根据该松铺系数确定基层松铺厚度、以确保碾压成型后的基层厚度满足设计要求。
事件二:水泥混凝土路面采用滑模摊铺机进行施工,施工前,项目部技术人员编写了详细的施工方案,拟报上级部门审批。其中部分技术要求如下:
①水泥混凝土搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅拌楼。
②水泥混凝土搅拌时,外加剂应以稀释溶液加入,其稀释用水和原液中的水量,不得从拌合加水量中扣除。
③滑模摊铺机起步时,应先开启振捣棒,在2~3min内调整振捣到适宜频率,使进入挤压板前缘拌合物振捣密实,无大气泡冒出破灭,方可开动滑模机平稳推进摊铺。
④抗滑纹理做毕,应立即开始保湿养护,并立即连接摊铺相邻车道而板。

事件三:施工单位以公路施工项目为对象,开展施工成本管理和控制。施工项目成本管理流程如图1-2所示,表明了施工项目成本管理的流程及其对应的主要管理内容。通过实施该成本管理措施,该路面工程取得了良好的经济效益。

问题:
1.按护栏的结构类型,写出图1-1中设置的A护栏和B护栏的类型名称。
2.计算事件一中路面基层分层摊铺时的单层松铺厚度(单位cm,精确到小数点后1位)
3.逐条判断事件二中的技术要求是否正确,若不正确,改正错误之处。
4.写出事件三流程图中的M、N对应的成本管理名称。

正确答案
1.A为刚性(混凝土)护栏;B为柔性(波形)护栏
2.40/2=20cm(每层压实厚度)
20*1.32=26.4cm(单层松铺厚度)
3.①正确;
②不正确。外加剂稀释用水和原液中的水量,应从拌和加水量中扣除;
③正确;
④不正确。抗滑纹理完成后,应养护不少于5天,且混凝土强度满足要求以后,才可以连接摊铺相邻车道面板。
4.M为成本控制;N为成本考核
查看解析

相关试题

单选
下列对路基常用爆破方法的描述,符合光面爆破特征的是( )
A 在没有侧向临空面和最小抵抗线的情况下,用控制药量爆破的方法,使拟爆体与山体分开,作为隔振减震带 B 两相邻药包或前后排药包以若干毫秒的时间间隔依次起爆 C 在有侧向临空面的情况下,用控制抵抗线和药量的方法进行爆破 D 利用爆能将大量土石方按照指定的方向,挪移到一定的位置并堆积成光滑平整的路堤
查看
单选
预应力钢丝,钢绞线,螺纹钢筋进场分批检验时,每批质量分别应不大于( )
A 100t,60t,60t B 60t,100t,60t C 60t,60t,100t D 60t,100t,100t
查看
单选
水泥混凝土路面铺筑方式中,技术层次、装备水平和施工要求最高的是( )。
A 小型机械 B 三棍轴机组 C 碾压混凝土 D 滑模摊铺机
查看
单选
关于填土路堤施工过程质量控制的说法,正确的是( )
A 施工过程中每填筑三层后应进行压实度检测 B 压实度检测频率由现场监理工程师确定 C 填土路堤压实度检测只能采用灌砂法 D 施工过程中,每填筑2m宜检测路基中线和宽度
查看
单选
下列可作为预防路基横向裂缝的措施是( )。
A 路基填料禁止使用液限大于50、塑性指数小于26的土 B 同一填筑层不得混用不同种类的土 C 路床底以下的路基填筑,严格控制每一填筑层的含水率,标高、平整度的控制可适当放宽 D 路基顶填筑层压实厚度小于8cm
查看
单选
下列哪种盾构机属于密闭式盾构机类型( )。
A 手掘式 B 半机械式 C 机械式 D 土压式
查看
单选
公路工程项目职业健康安全管理体系实施与控制的核心是( )。
A 一岗双责 B 三个必须原则 C 安全管理“五同时” D 安全生产责任制
查看
单选
关于护栏施工技术要求的说法,正确的是( )。
A 立柱打入的护栏应在沥青路面基层铺筑之前进行施工 B 混凝土桥梁护栏应在桥面的两侧对称进行施工 C 中央分隔带开口护栏的端头基础应在上面层铺筑结束后进行施工 D 护栏的钢构件可不进行防腐处理
查看
单选
关于热拌沥青混合料基层压实的说法,正确的是( )
A 热拌沥青混合料的压实应按初压和终压(包括成型)两个阶段进行 B 初压时,压路机应从公路中心向外侧碾压,相邻碾压带应重叠1/3~1/2轮宽 C 终压可选用双轮钢管式压路机或关闭振动装置的压路机进行碾压,不宜少于两遍且无轮迹 D 初压应在混合料摊铺后较高温度下进行,终压成型的终了温度不作要求
查看
单选
关于隧道开挖方法及其适用范围的说法,正确的是( ),
A V级围岩中小跨度隧道在采用了有效的加固措施后,可采用全断面法开挖 B 台阶法适用于III~Ⅳ级围岩的单向四车道隧道 C 环形开挖预留核心上法适用于Ⅳ~V级围岩的中小跨度隧道 D 中隔壁法(CD法)适用于围岩较差、浅埋、地表沉降需要控制的单向四车道隧道
查看
