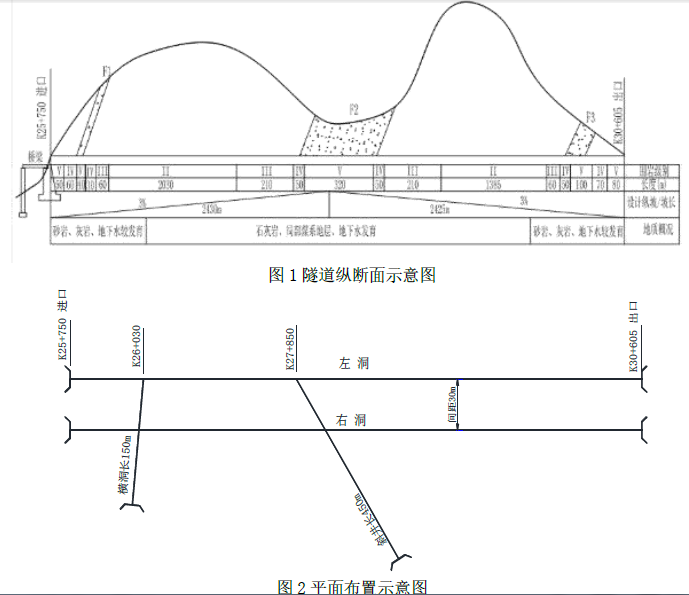

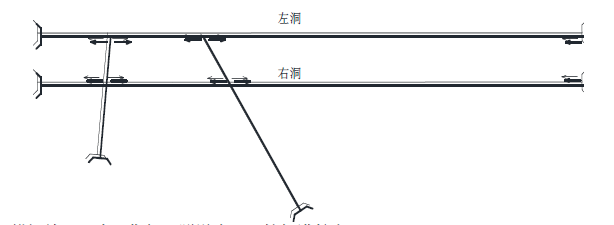

1.10 个。

2.(1)横洞施工4 个月期间,隧道出口开挖掘进长度=30×3+70×1=160m。
(2)横洞工区和出口工区同时相向施工的各级围岩长度
Ⅱ级围岩长度=[2030-(280-50-60-40-30-60)+1385]=3375m
Ⅲ级围岩长度=210+210+60=480m
Ⅳ级围岩长度=50+50+50=150m
Ⅴ级围岩长度=320+[100-(160-70-80)]=410m。
(3)横洞工区和出口工区同时相向施工的工期=(3375/130+480/90+150/70+410/30)/2=23.6 月。
(4)总工期=3+4+23.6+2+1+1=34.6 月。
